公寓组团工程进度

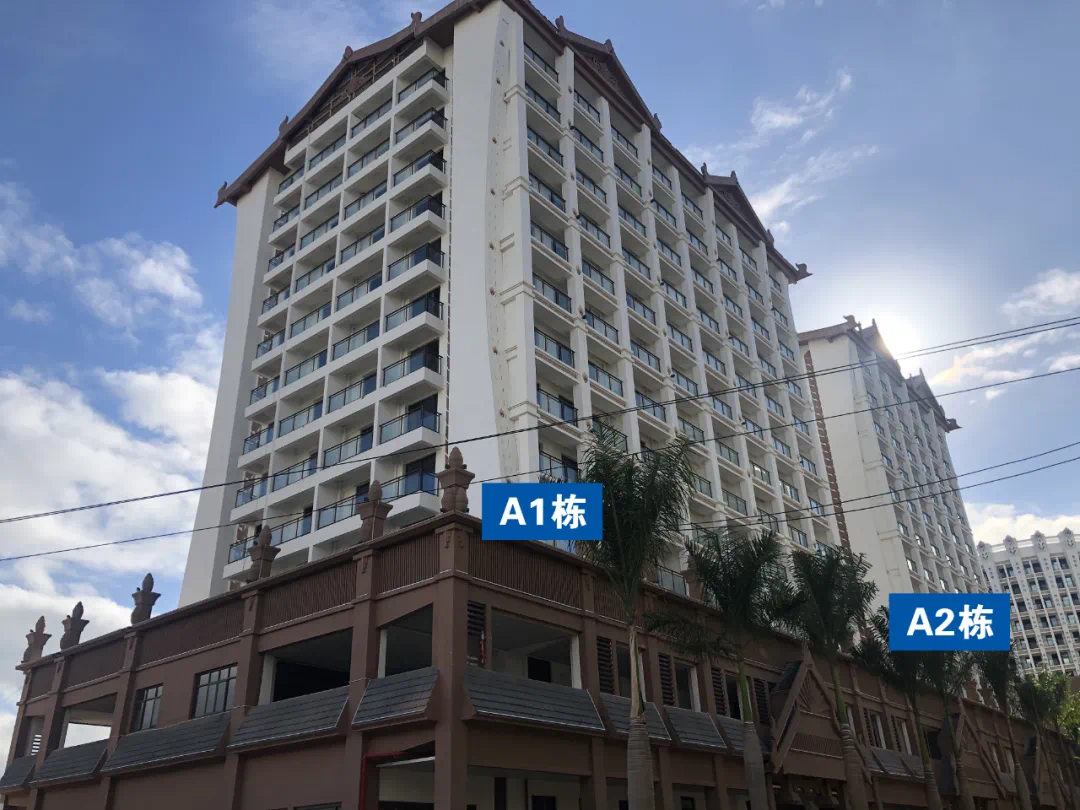

A1栋主体封顶,标准层安全出口指示牌电源线检查,GRC柱脚面漆施工中;

A2栋主体封顶,GRC柱脚面漆施工中;

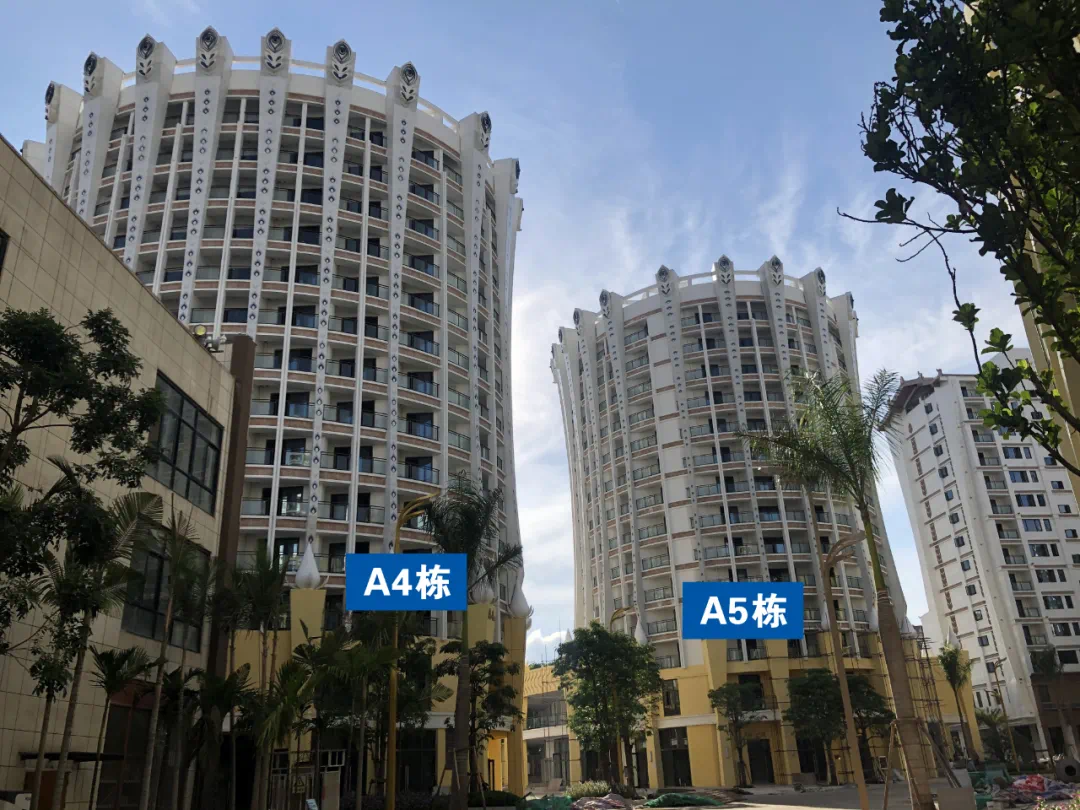

A4栋主体封顶,GRC柱脚修补,三层装饰柱帽安装中;

A5栋主体封顶,标准层防火门门扇安装,水电收尾,主体查缺补漏中;

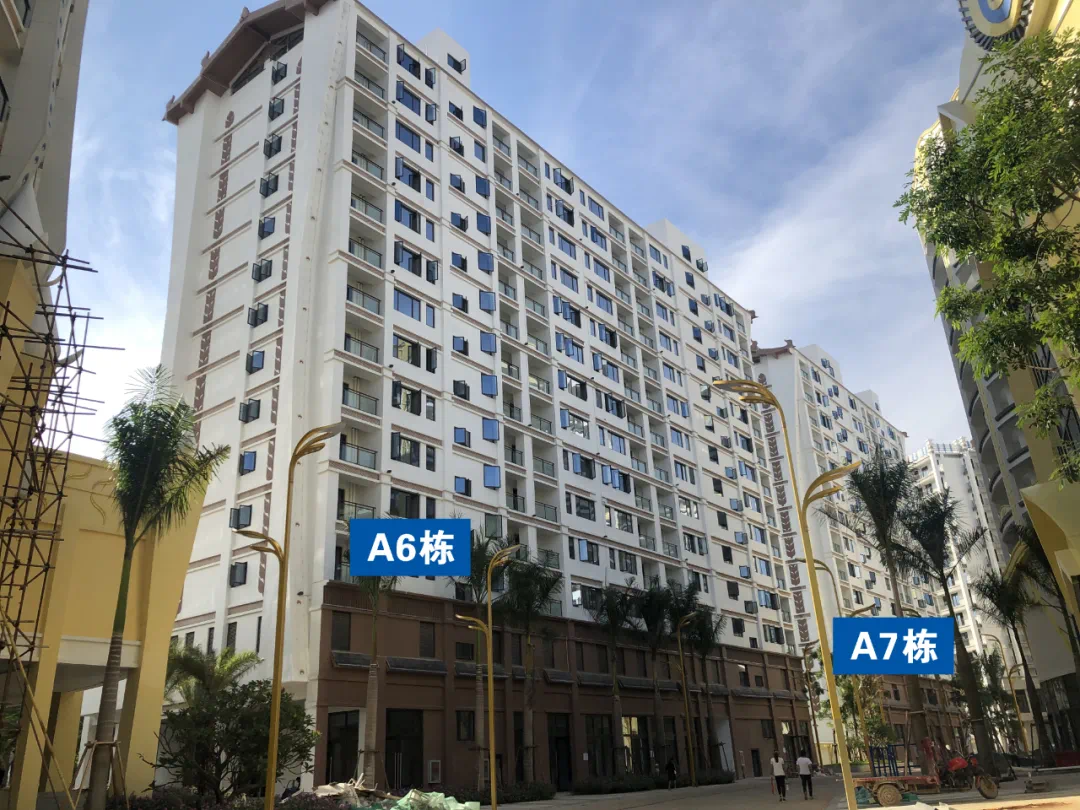

A6栋主体封顶,主体查缺补漏中;

A7栋主体封顶,外墙漆施工,主体查缺补漏中;

A8栋主体封顶,主体查缺补漏中;

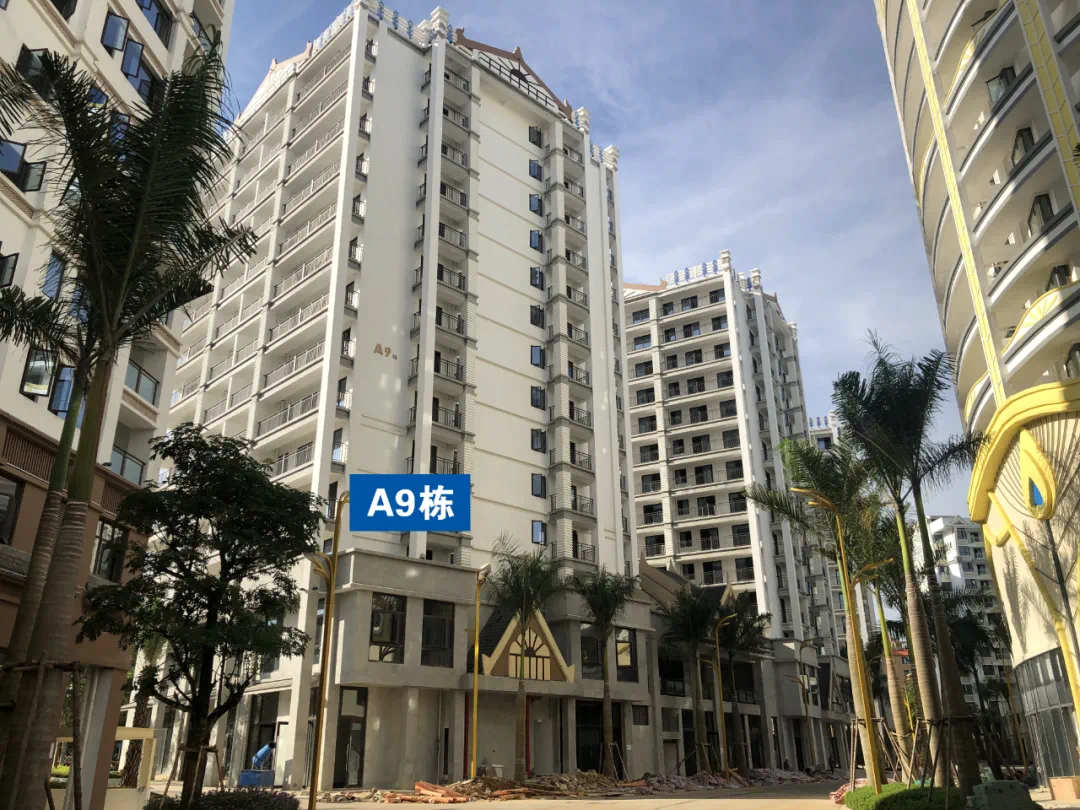

A9栋主体封顶,航空障碍灯底座制作及安装,主体查缺补漏中;

A10栋主体封顶,外墙漆施工,主体查缺补漏中;

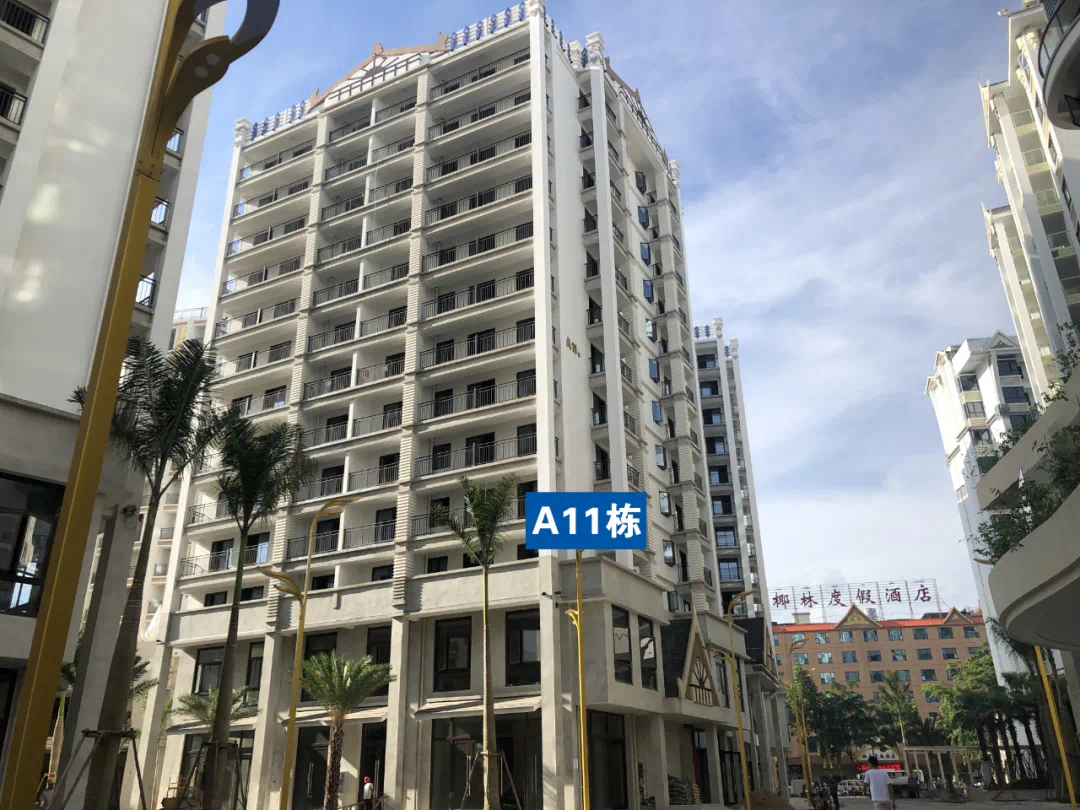

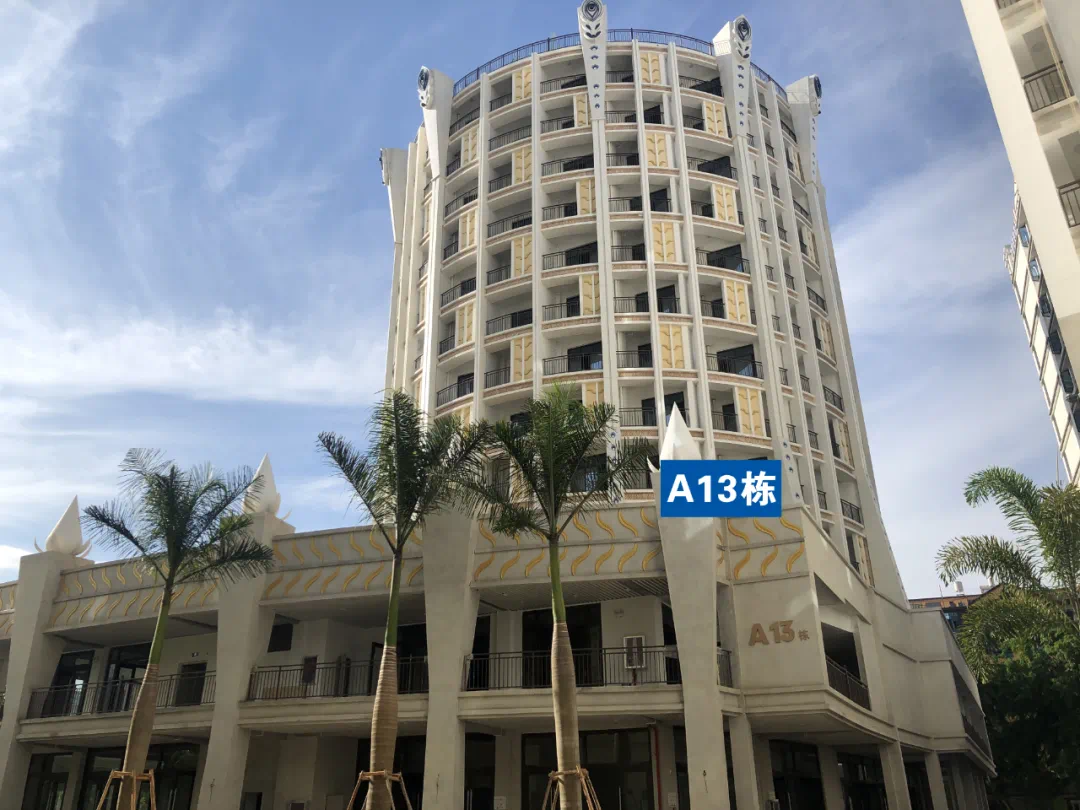

A11栋、A12栋、A13栋主体封顶,主体查缺补漏中;

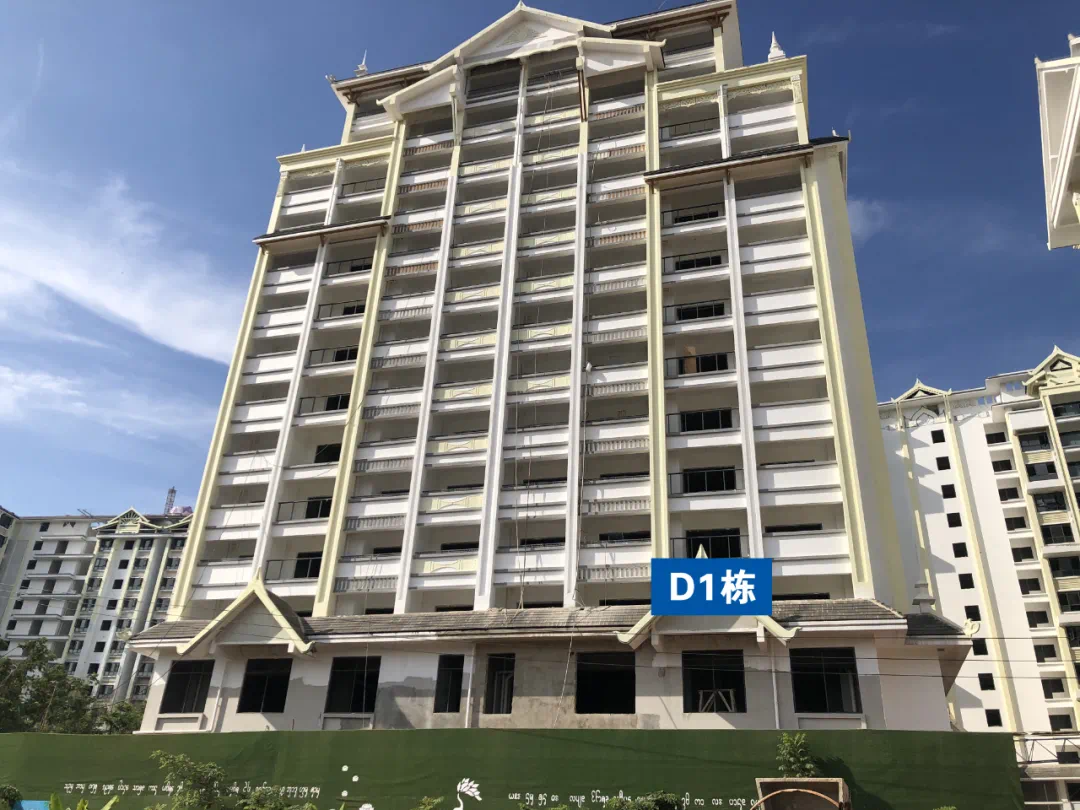

D1栋主体封顶,室内电梯轨道安装完成,公共区域装修施工,外墙涂料收尾,门窗玻璃安装中;

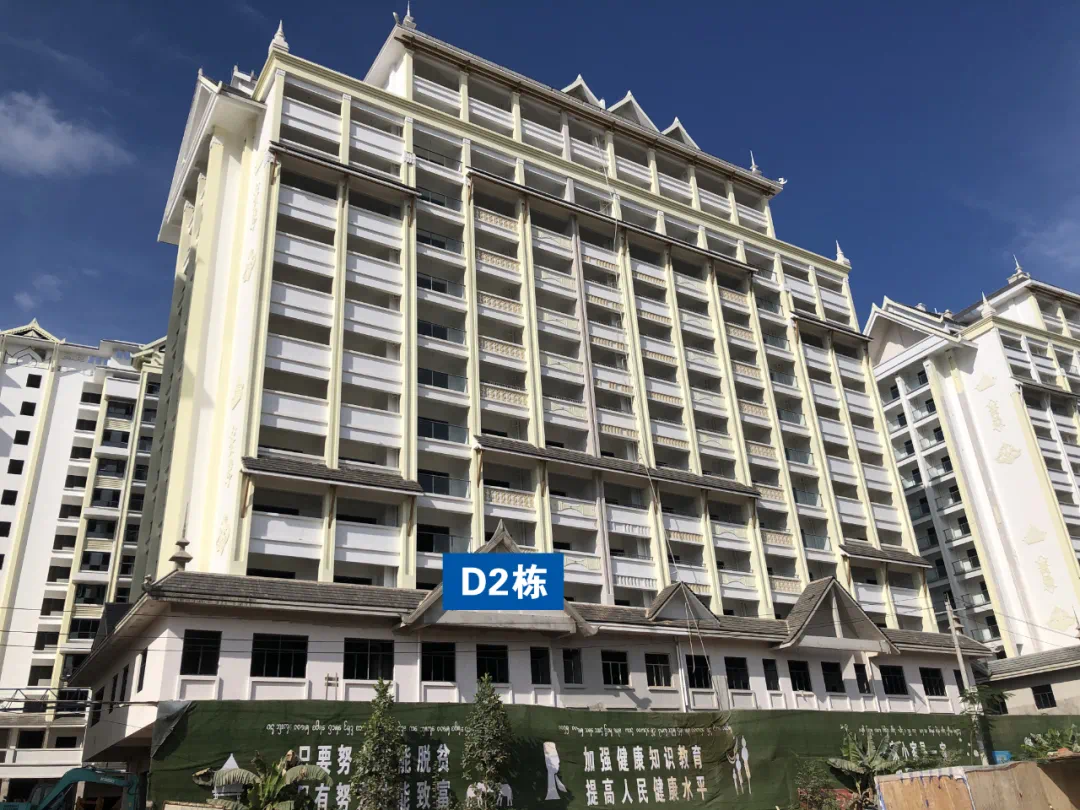

D2栋主体封顶,公共区域过道吊顶刮白,防火门边收口,外墙涂料收尾中;

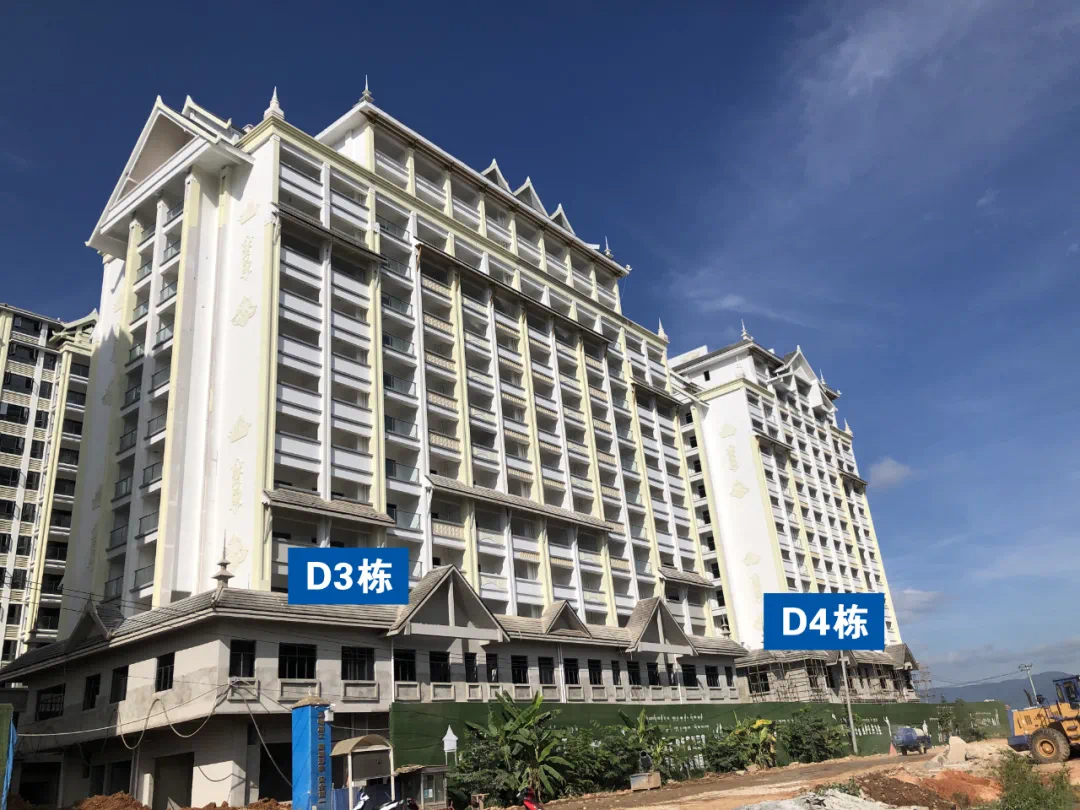

D3栋、D4栋主体封顶,公共区域过道吊顶刮白,防火门边收口,楼梯间腻子刮塑中;

购物公园工程进度

商业区

商业区

B1栋主体封顶,2号门玻璃安装,三层屋面儿童水上乐园戏水池瓷砖铺贴中;

住宅区

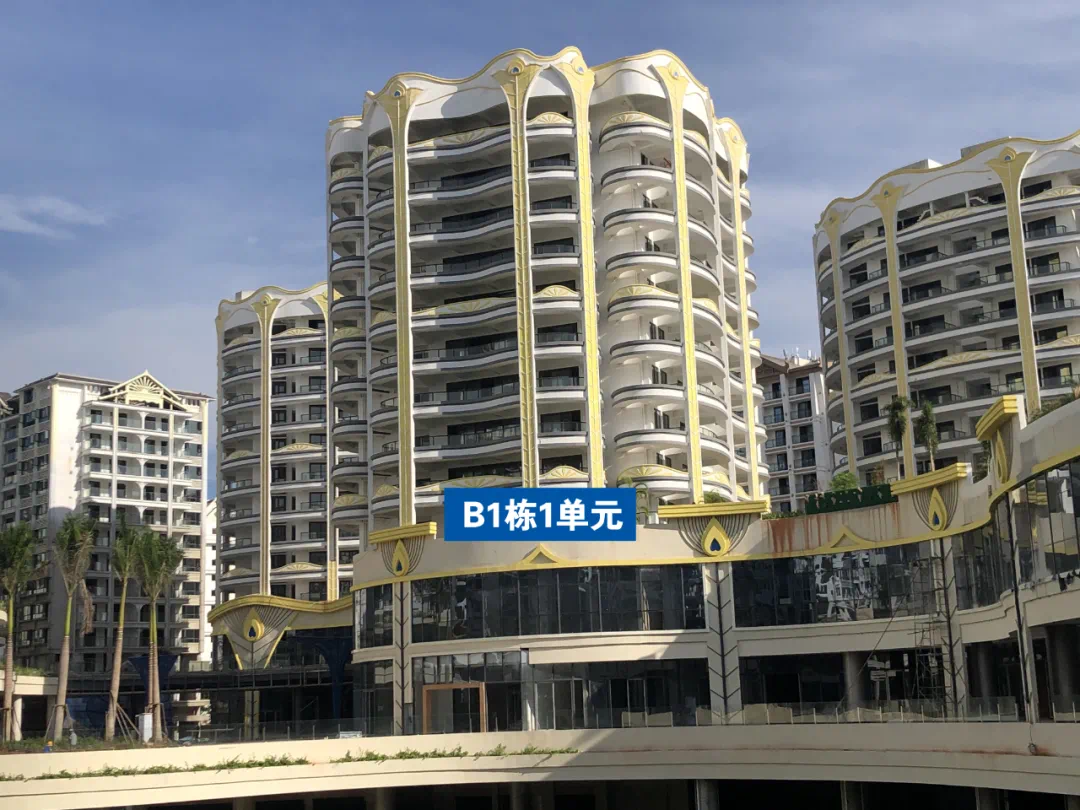

B1栋1单元主体封顶,三层屋面室外地砖铺贴中;

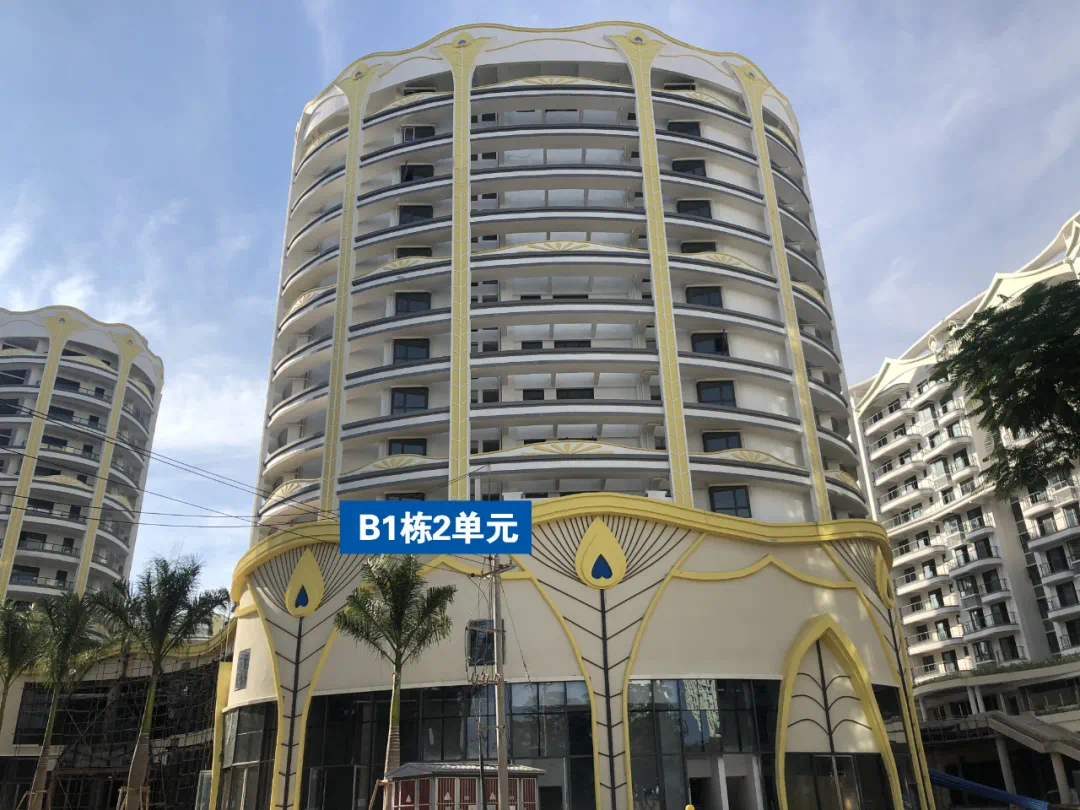

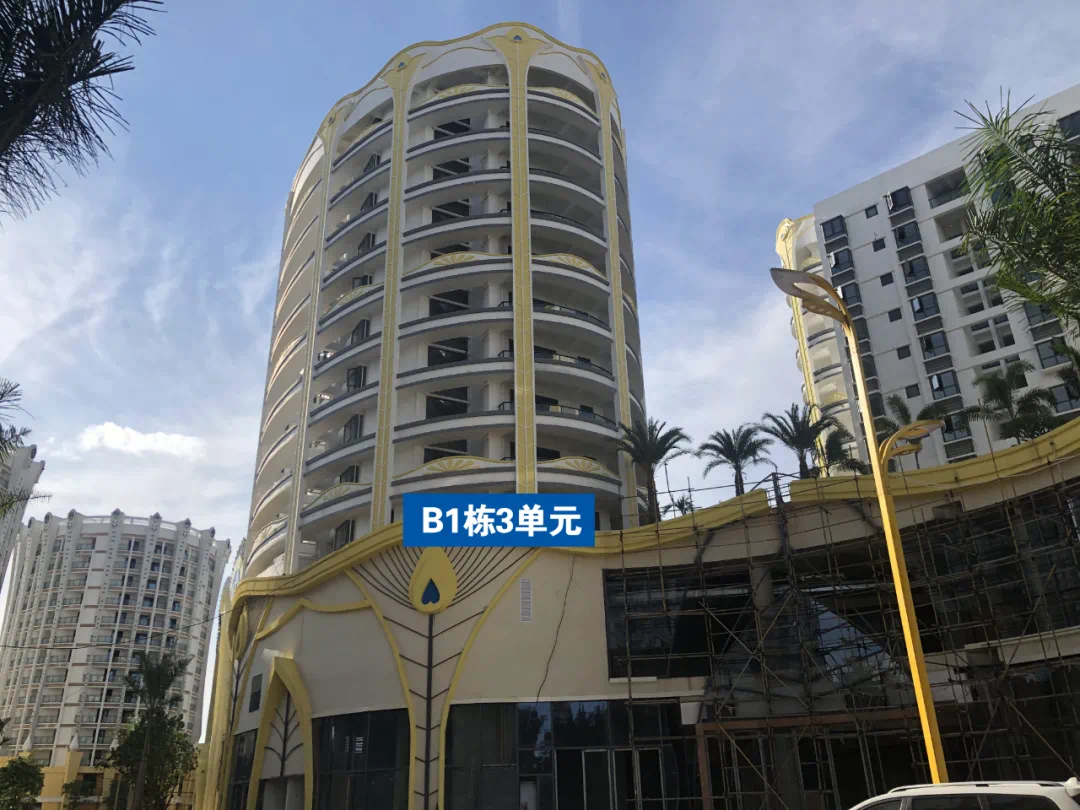

B1栋2单元、B1栋3单元主体封顶,三层至十二层阳台玻璃栏板修补中;

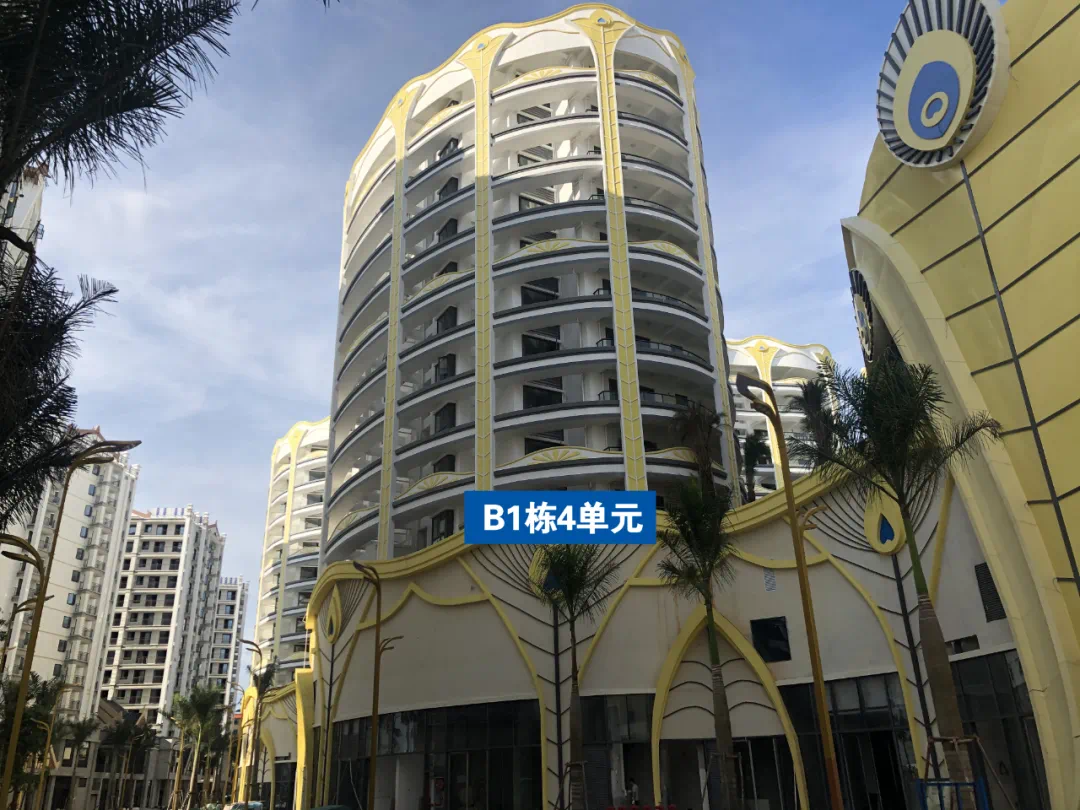

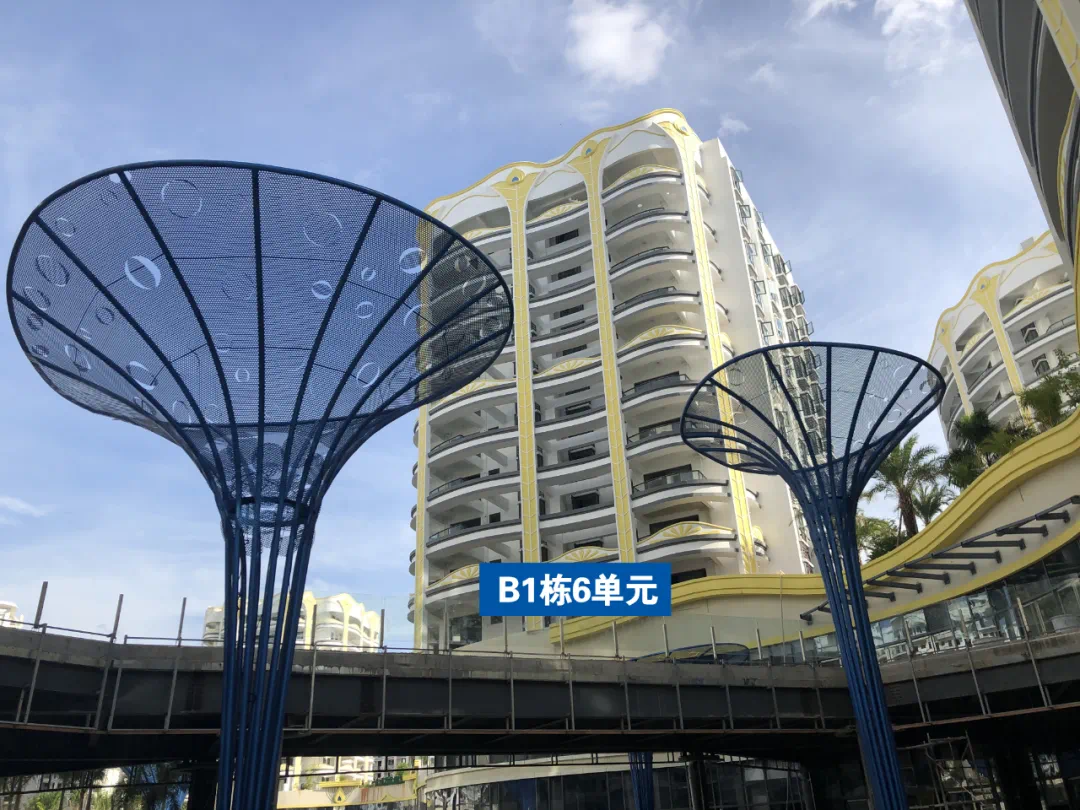

B1栋4单元、5单元、6单元主体封顶,三层屋面绿化种植中;

板式华宅工程进度1

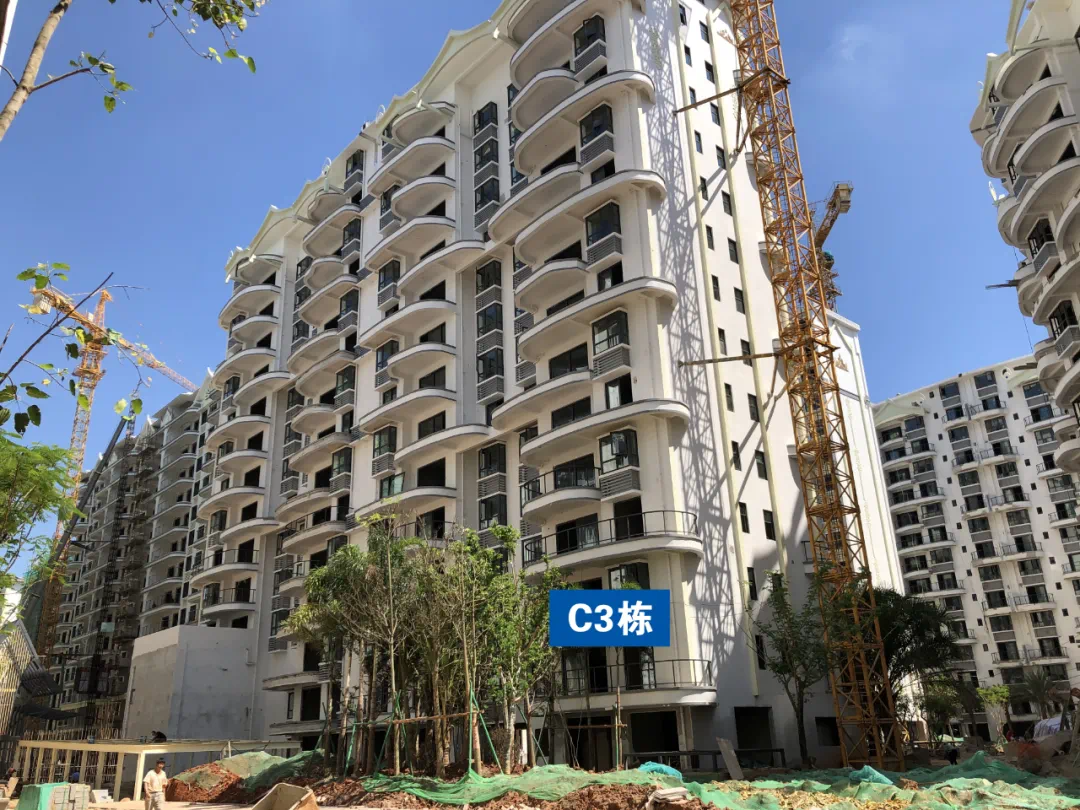

C1栋主体封顶,弧形栏杆外框安装完成;

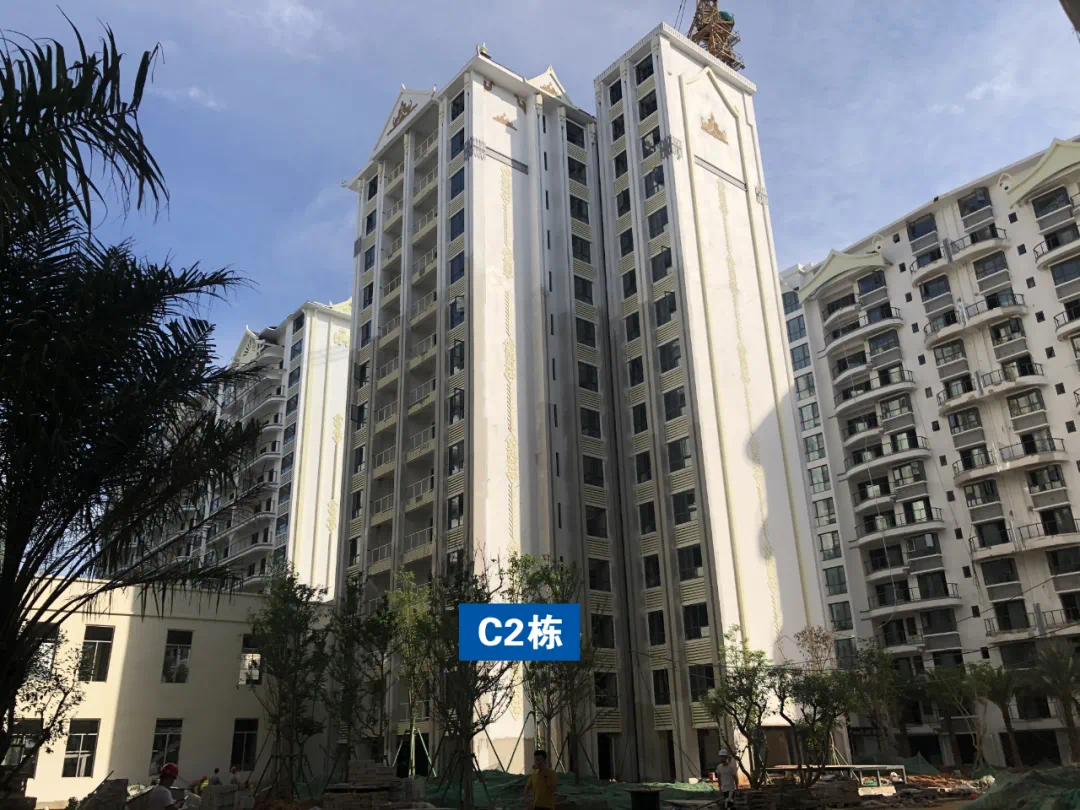

C2栋主体封顶,阳台栏杆安装完成;

C3栋主体封顶,外墙涂料收口,弧形栏杆外框安装中;

C4栋主体封顶,室内电梯安装,弧形栏杆外框安装中;

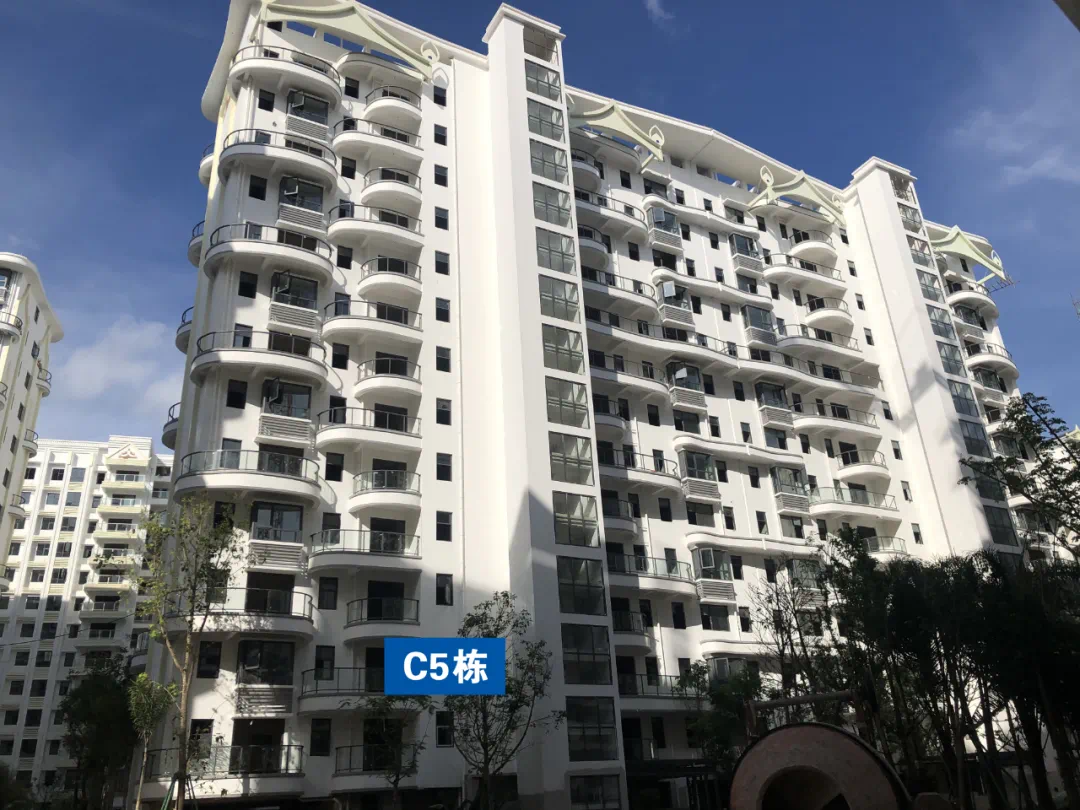

C5栋主体封顶,阳台栏杆安装,公共区域地砖铺贴中;

C6栋主体封顶,公共区域装修施工中;

C7栋主体封顶,公共区域墙砖铺贴,商业一层抹灰修补中;

C8栋主体封顶,室内防水施工,推拉门安装中;

C9栋主体封顶,室内防水施工,一层外墙涂料施工,商业一层门窗外框安装中;

C10栋主体封顶,入户门头铝单板安装中;

C11栋主体封顶,楼梯间栏杆安装,栏杆玻璃安装中;

C12栋主体封顶,一层公共区域墙砖施工,商铺钢结构安装中;

C13栋主体封顶,窗扇安装,外墙腻子收尾中;

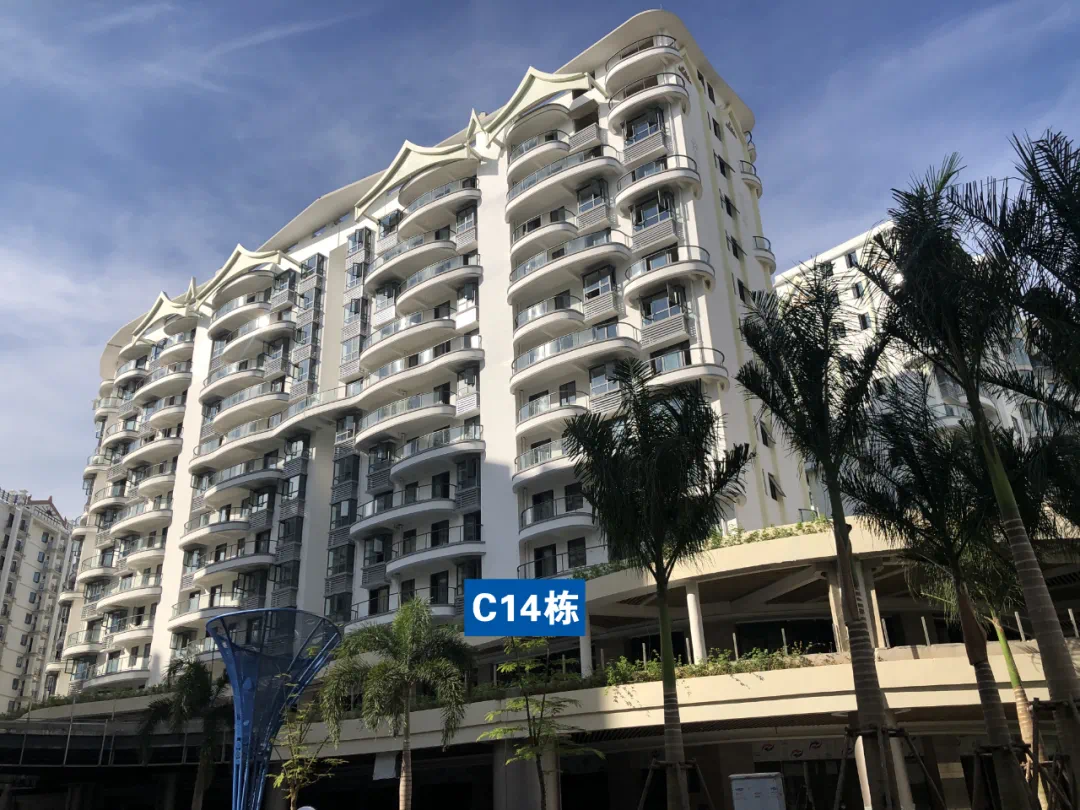

C14栋主体封顶,弧形栏杆玻璃安装,公共装修墙砖铺贴中;

C15栋主体封顶,公共区域墙砖铺贴,阳台弧形栏杆玻璃安装,楼梯踏步砖施工中;

C16栋主体封顶,外墙涂料收尾,楼梯间玻璃安装中;

C17栋主体封顶,公共区域踢脚线安装,楼梯间腻子施工中;

C18栋主体封顶,外墙涂料收尾,室内防水施工中;

C19栋主体封顶,公共区域墙砖收尾,阳台玻璃安装中;

C20栋主体封顶,公共区域墙砖铺贴中;

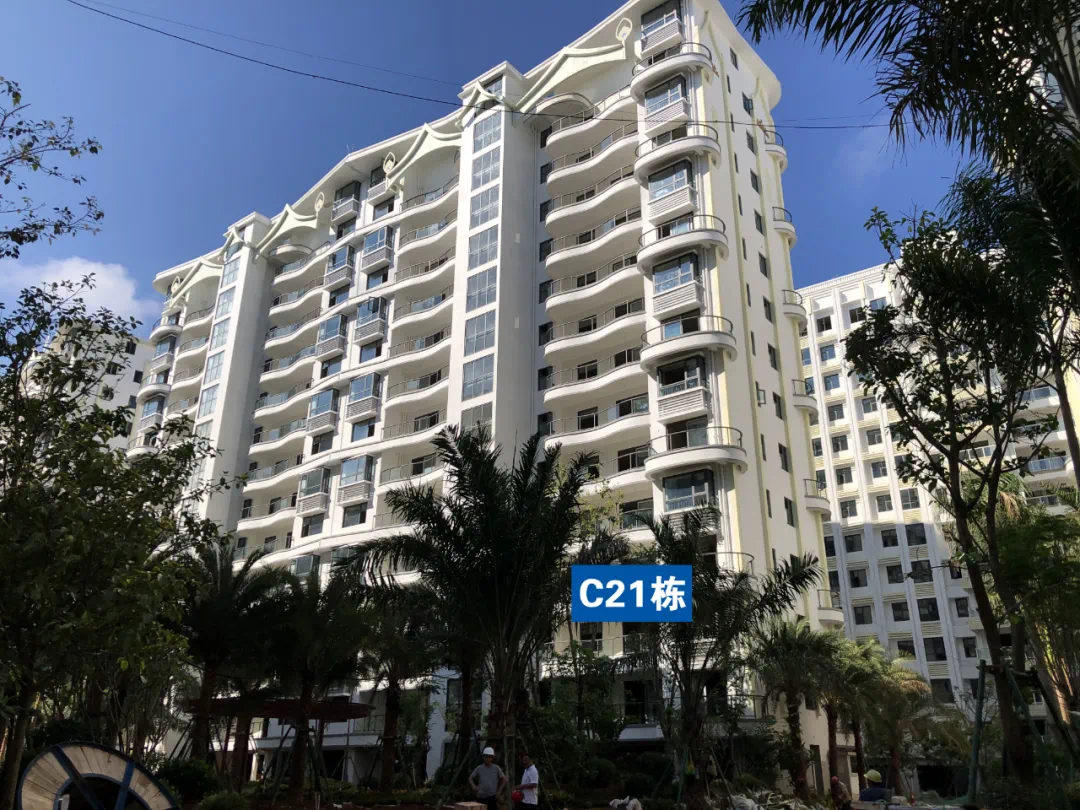

C21栋主体封顶,栏杆玻璃安装,公共区域墙砖铺贴中;

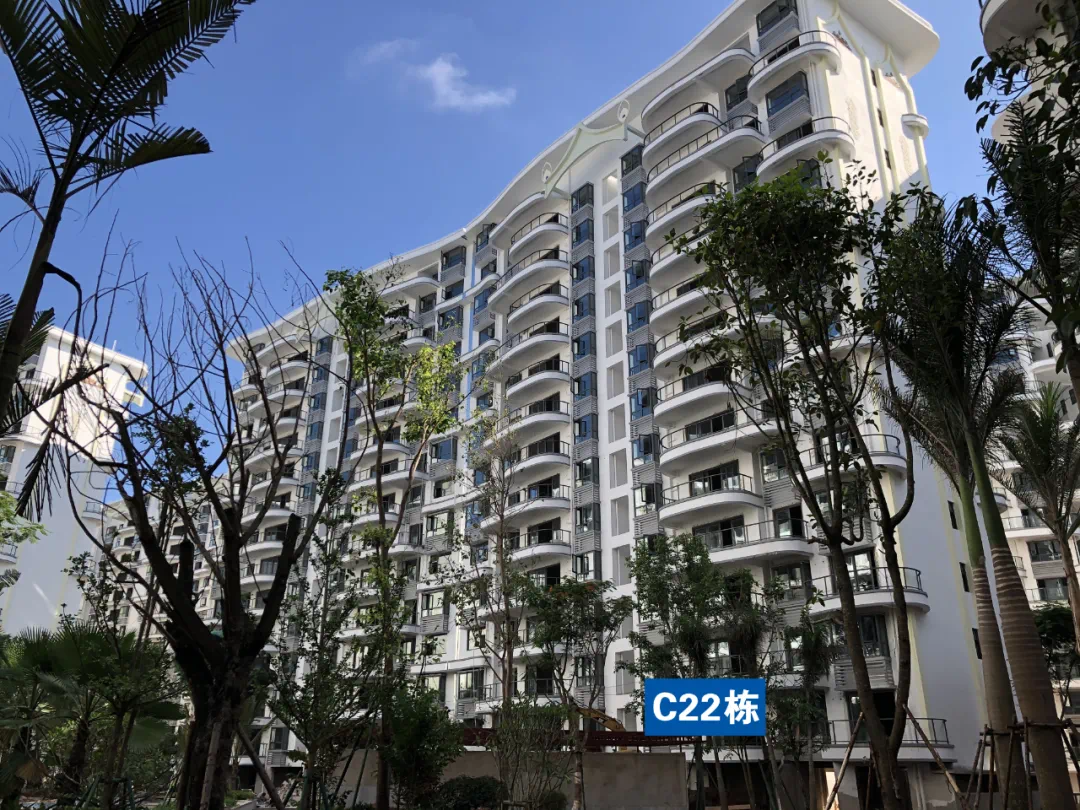

C22栋主体封顶,阳台栏杆安装中;

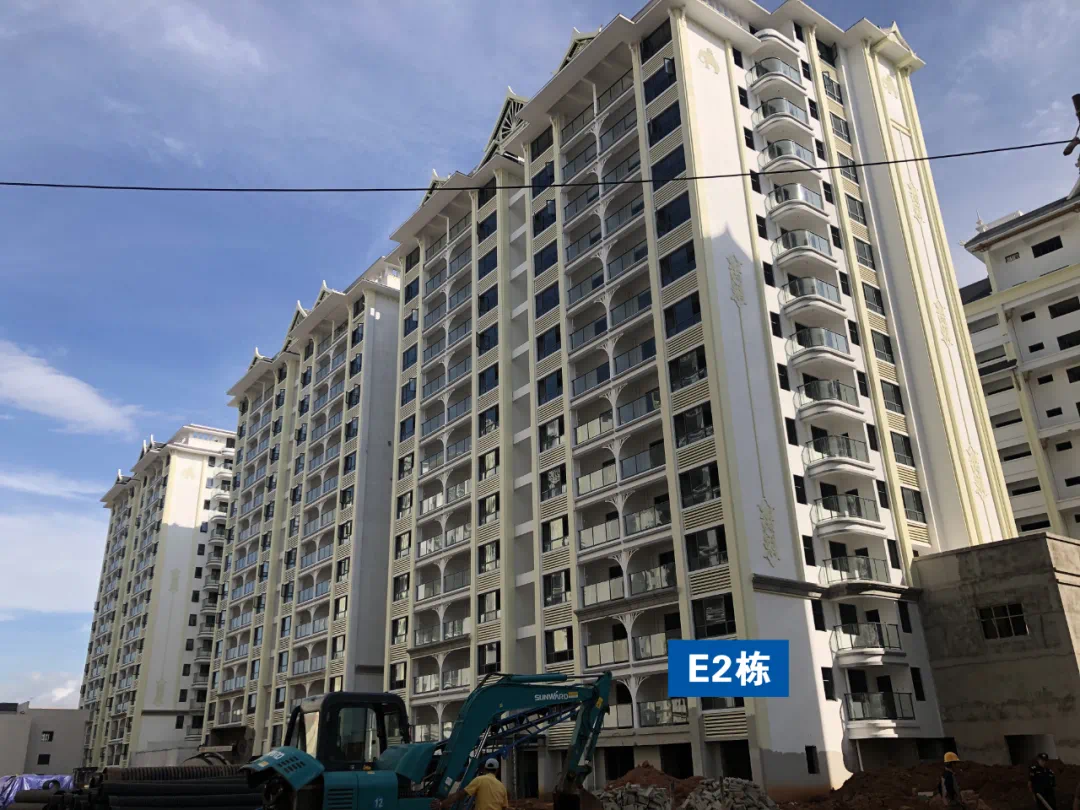

E1栋、E2栋主体封顶,公共区域墙砖铺贴,楼梯间刮腻子中;

E3栋主体封顶,公共区域吊顶龙骨安装完成,外墙涂料收尾,公共区域地砖铺贴,室内电梯安装中;

E4栋、E5栋主体封顶,公共区域吊顶龙骨安装完成,室内电梯安装完成,外墙涂料收尾,公共区域地砖铺贴中;

E6栋主体封顶,外墙涂料收口中;

E7栋主体封顶,阳台栏杆安装中;

E8栋主体封顶,门窗玻璃安装完成,栏杆玻璃安装完成,楼梯踏步砖铺贴中;

E9栋主体封顶,阳台外墙刮腻子,室内电梯安装,楼梯清光地坪施工中;

E10栋主体封顶,外墙涂料施工中;

E11栋主体封顶,公共区域墙砖铺贴完成,阳台刮腻子完成;

E12栋主体封顶,公共区域墙砖、地砖铺贴完成,外墙涂料施工中;

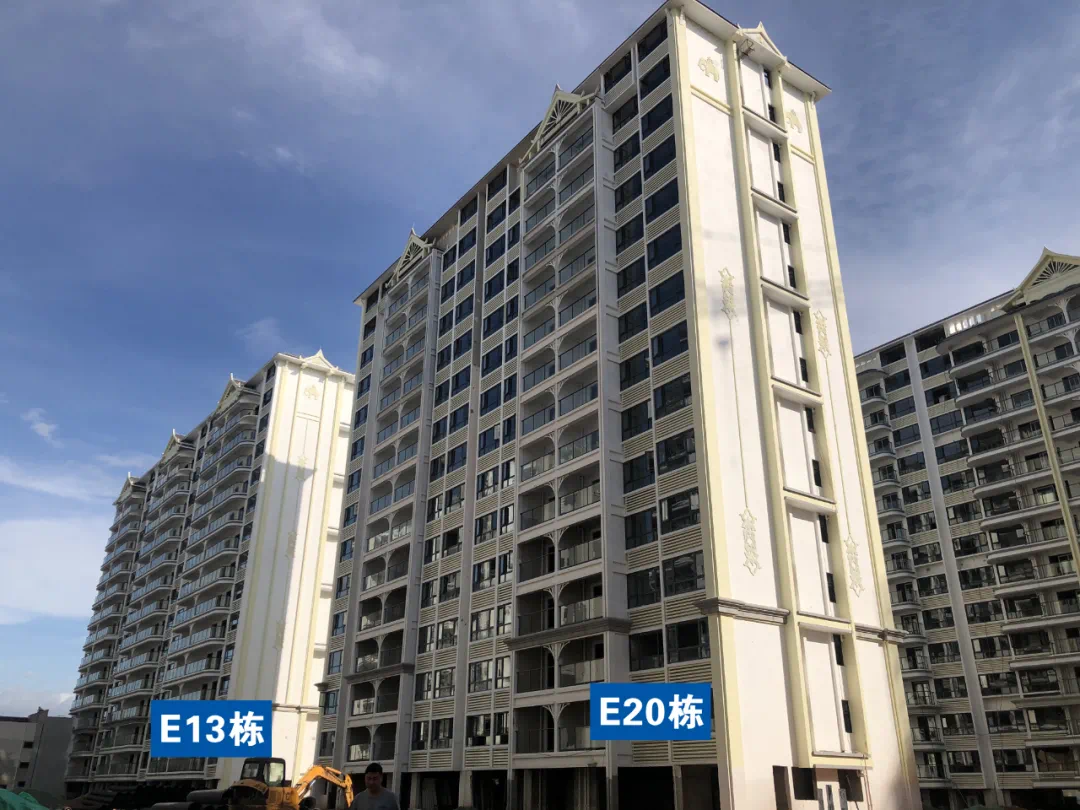

E13栋主体封顶,一层混凝土浇筑中;

E14栋、E15栋主体封顶,二次结构完成,外立面工程完成,公共区域装修中;

E16栋主体封顶,外墙抹灰,六层内墙抹灰中;

E17栋主体封顶,阳台栏杆安装中;

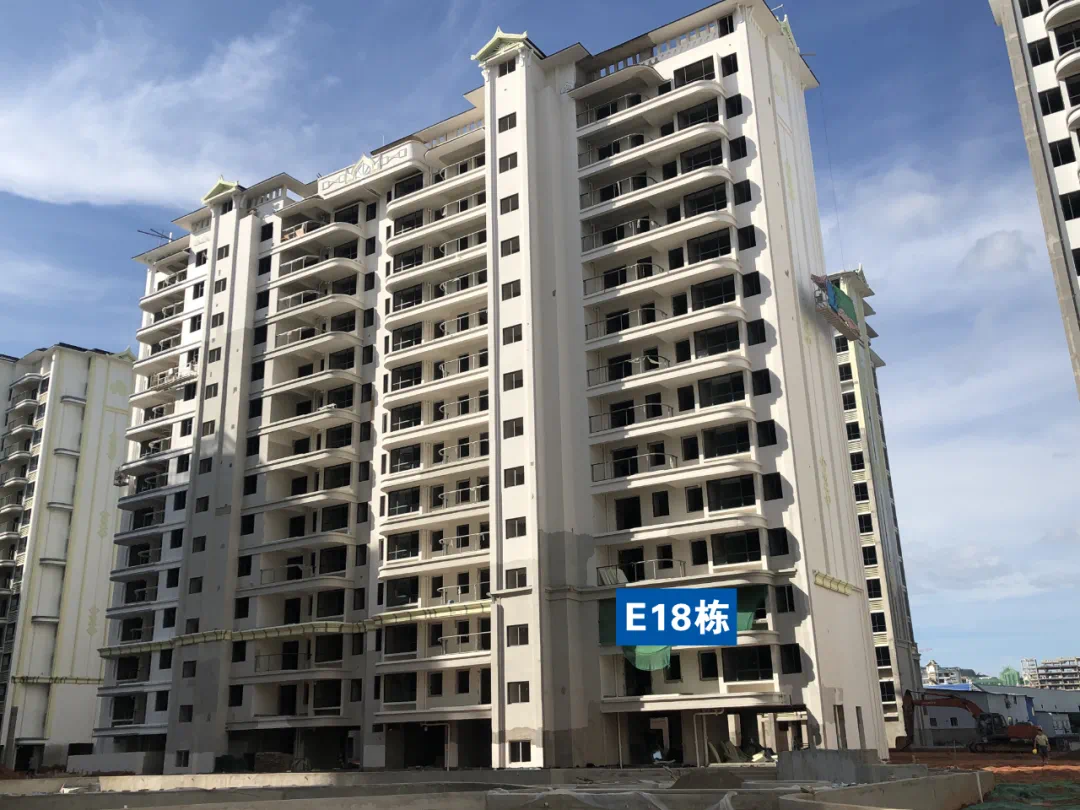

E18栋主体封顶,公共区域墙砖铺贴,楼梯清光地坪施工中;

E19栋主体封顶,公共区域墙砖铺贴完成,门窗、栏杆玻璃安装中;

E20栋主体封顶,公共区域装修施工中。
