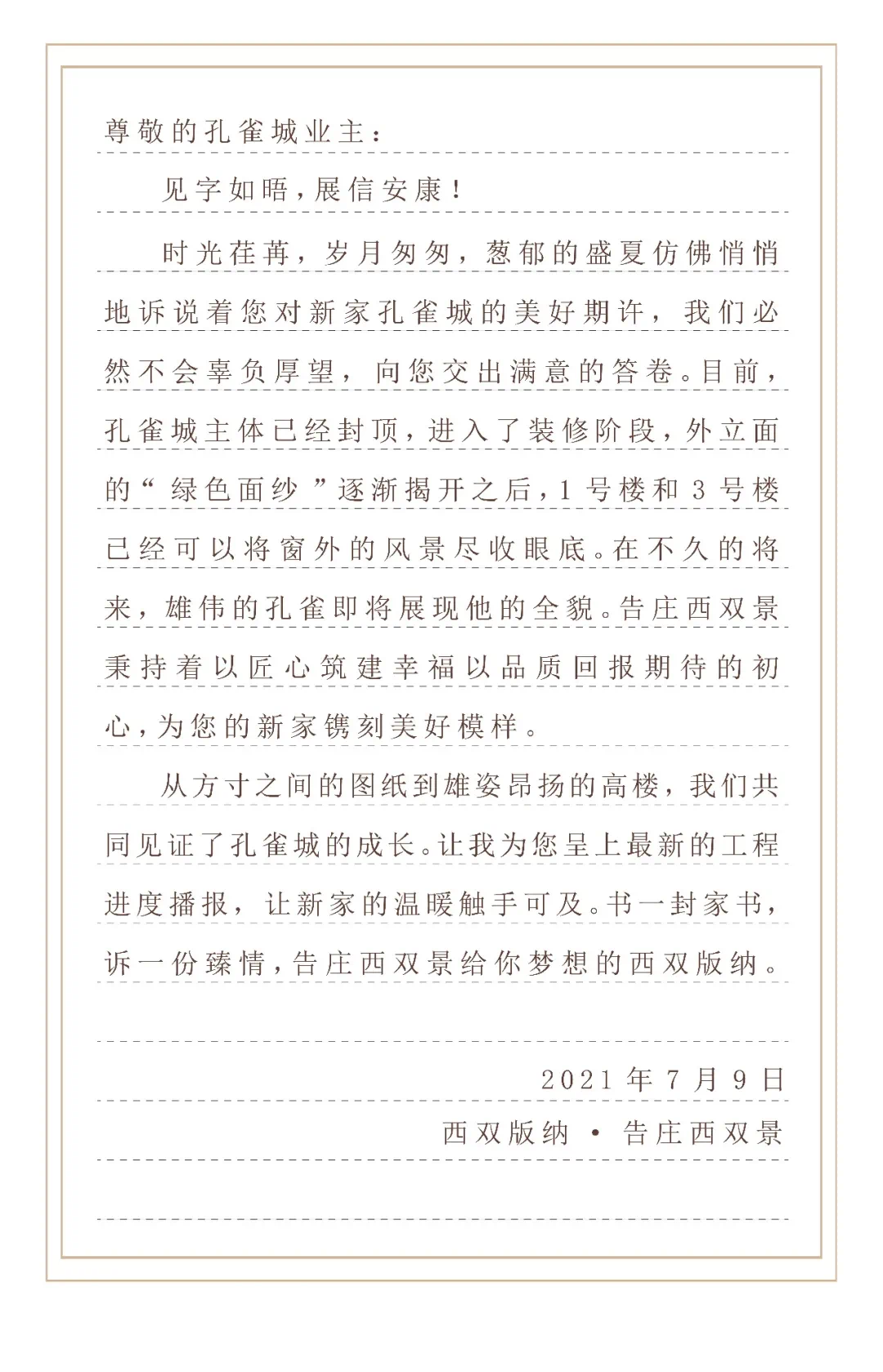

告庄西双景·199.9米孔雀城
A1栋
A1栋1号楼(5、6、7单元)
主体已封顶
装修
室内吊顶封板:
6-19层完成80%
26-30层完成90%
室内第二遍涂料施工:
7-14层完成70%
27-30层完成80%
水电整改及布线:
5-31层完成80%
基坑、厨房阳台防水施工:
7-31层完成90%
卫生间回填:
7-31层完成100%
公寓地砖铺贴:
7-15层完成80%
27-30层完成90%
公寓住宅厨房墙砖铺贴:
28-30层完成50%
A1栋2号楼(4单元)
主体已封顶
屋面花架层弧形梁钢筋焊接
50层机房砖砌体砌筑
48层外墙抹灰
46层内墙抹灰完成20%
45层内墙抹灰完成60%
34层外墙抹灰施工、排烟管安装
23-25层电梯前室风管、电梯门洞砖砌体砌筑
23层水电给水管安装
22层水电桥架安装
15层消防喷淋支管安装
12层水电井防火门安装
5-7#电梯门安装
6层砖砌体砌筑完成70%
装修
12层龙骨基层完成50%
7-9层室内石膏板封板完成50%
9层排名前列遍腻子完成40%
7-9层卫生间沉箱防水完成80%
7-15层排水管敷设完成100%
7-12层金属管敷设完成100%
A1栋3号楼(1、2、3单元)
主体已封顶
装修:
住宅卫生间墙、地砖铺贴:5-31层完成98%
木门安装:6-7层安装中
阳台地砖铺贴:剩余五层露台及收口处理
住宅厨房墙砖铺贴:已完成
洁具、灯具安装:5-24层完成96%
住宅客厅地砖铺贴:已完成
室内二遍腻子施工:5-31层完成85%
洗手台柜安装:5-31层完成40%
卫生间淋浴隔断安装:6、7层已完成
橱柜柜体安装:5-31层完成75%
