工程播报 南腊新区 NL-29组团 现场施工图 1栋:主体封顶!屋面结构钢筋绑扎完成60%;二次结构:1-9层完成构造柱浇筑。 2栋:主体封顶!屋面架体搭设完成95%;二次结构:1-4层完成构造柱浇筑。 3栋:主体封顶!屋面结构架体搭设完成90%;二次结构:1-3层完成构造柱浇筑。 4栋:主体封顶

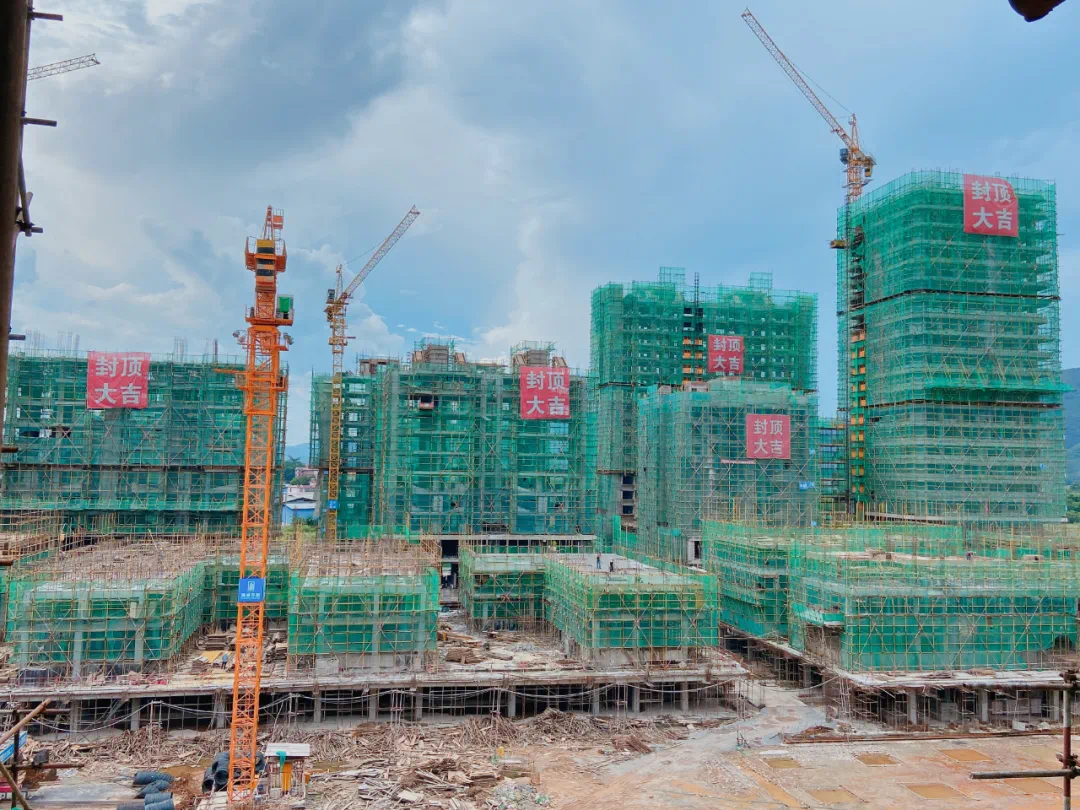

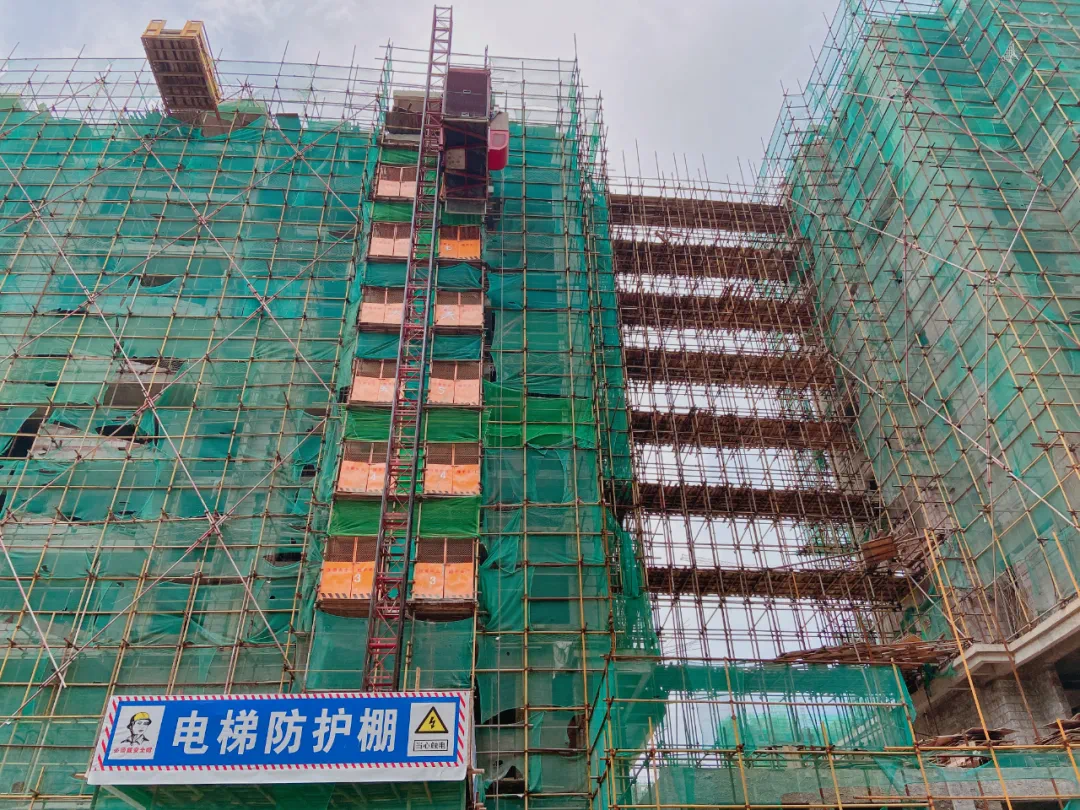

工程播报

南腊新区  NL-29组团

现场施工图

1栋主体封顶!屋面结构钢筋绑扎完成60%;二次结构:1-9层完成构造柱浇筑。

2栋主体封顶!屋面架体搭设完成95%;二次结构:1-4层完成构造柱浇筑。

3栋主体封顶!屋面结构架体搭设完成90%;二次结构:1-3层完成构造柱浇筑。

4栋主体封顶!屋面结构架体搭设完成90%;二次结构:1-4层完成构造柱浇筑。

5栋主体封顶!屋面结构钢筋绑扎完成20%;二次结构:1-4层砌筑完成93%。

6栋主体封顶!屋面结构架体搭设完成90%;二次结构:1-4层砌筑完成90%。

7主体封顶!屋面结构架体搭设完成90%;二次结构:1-3层完成构造柱浇筑。

现场施工图

8栋主体封顶!二次结构:2-10层完成构造柱浇筑,外墙抹灰完成75%。

9栋主体封顶!屋面结构施工放线完成;二次结构:2-10层完成构造柱浇筑。

10-11栋主体封顶!二次结构:垫层护层浇筑完成。

12-16栋主体封顶!二次结构:1-2层完成混凝浇筑。

17栋主体封顶!二次结构:1-3层完成混凝土浇筑,地下室砖砌体完成80% 。

18栋主体封顶!二次结构:混凝土浇筑至一层。

19栋主体封顶!二次结构:地下室顶板混凝土浇筑完成,防水保护层浇筑完成。

20栋主体封顶!二次结构:地下室顶板内架搭设完成。

现场施工图

22栋主体封顶!二次结构:墙柱钢筋完成50%。

23栋主体封顶!二次结构:地下室顶板浇筑完成50%。

24栋主体封顶!二次结构:一层墙柱钢筋安装完成,附楼保护层浇筑完成。

25栋主体封顶!二次结构:1-14层完成砖砌体浇筑,1-6层完成二次构造柱浇筑。

26栋主体封顶!二次结构:1层—7层完成砖砌体浇筑。

27栋主体封顶!二次结构:1层—10层完成砖砌体浇筑。

28栋主体封顶!二次结构:1层—8层完成砖砌体浇筑,1-4层完成二次结构柱浇筑。

29栋主体封顶!二次结构:1层—8层完成砖砌体浇筑,1-3层完成二次结构柱浇筑。

现场施工图

30栋主体封顶!二次结构:1层—8层完成砖砌体浇筑,1-4层完成二次结构柱浇筑。

31栋主体封顶!二次结构:1层—11层完成砖砌体浇筑,1-6层完成二次结构柱浇筑。

32栋主体封顶!二次结构:屋面结构砌筑完成100%。

33栋主体封顶!屋面结构1架体搭设完成80%;二次结构:1-12层完成构造柱浇筑。

34栋主体封顶!屋面造型浇筑完成60%。二次结构:1-5层完成构造柱浇筑。

S7栋:二次结构:防水保护层浇筑完成。

S8栋主体封顶!二次结构:地下室内架搭设完成100%。

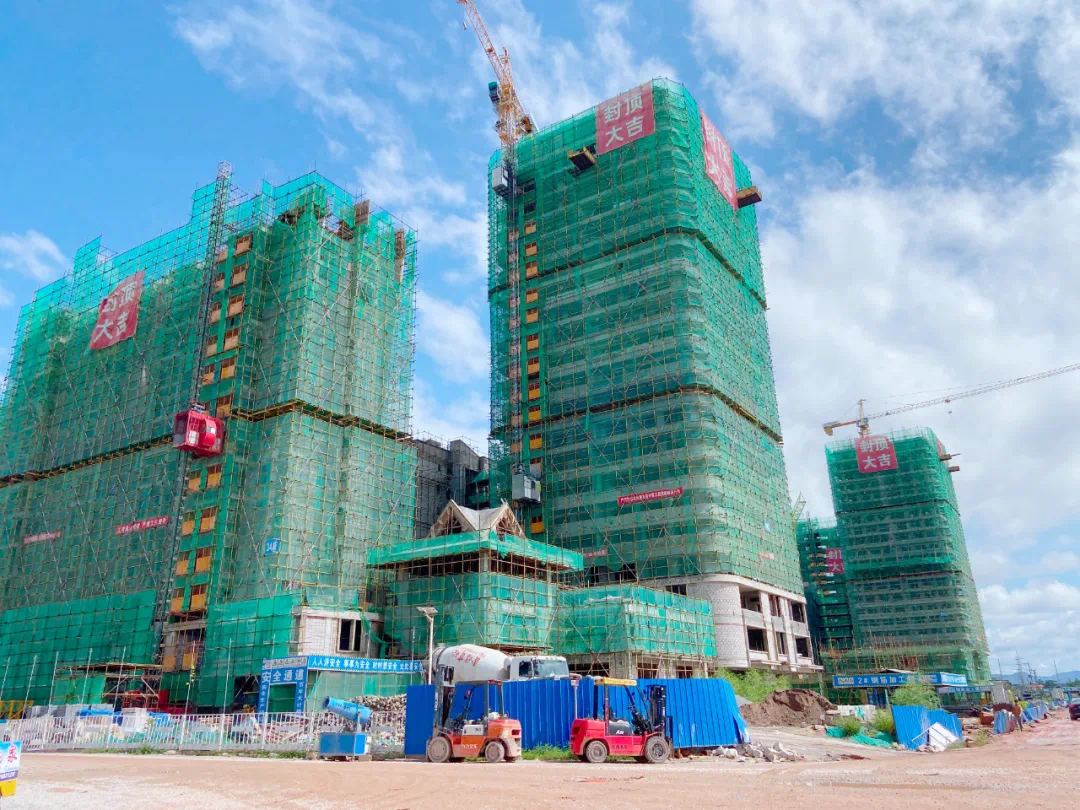

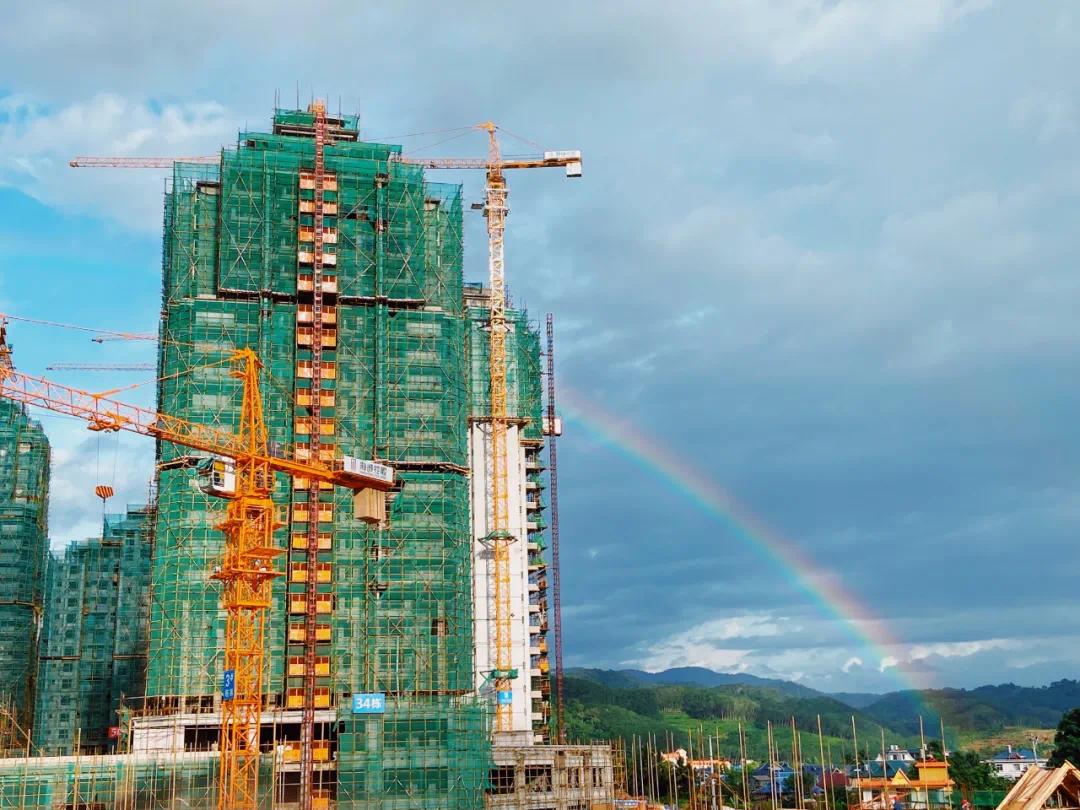

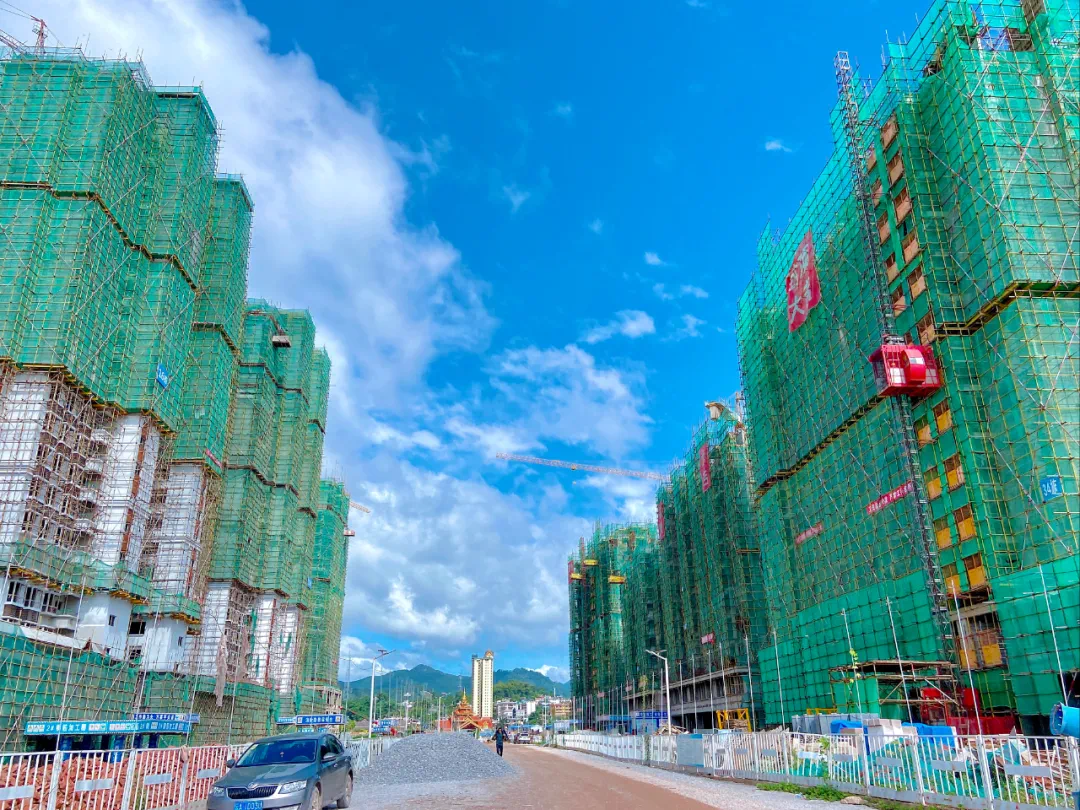

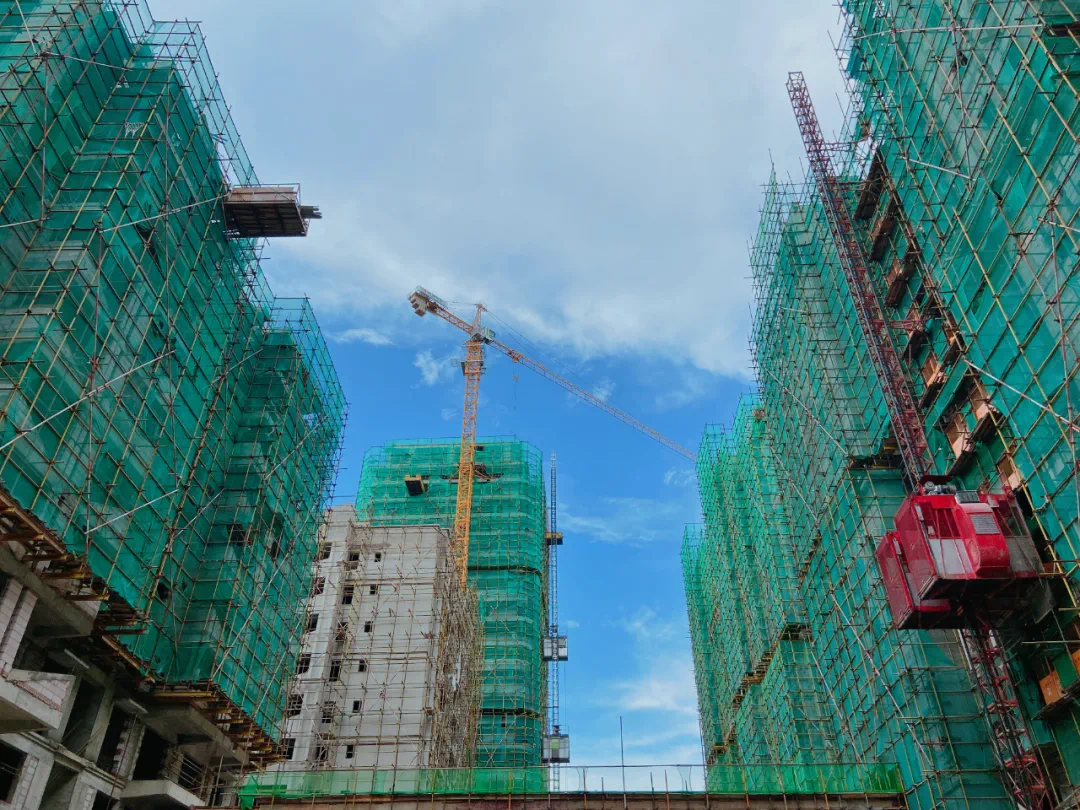

工程播报

南腊新区 NL-33组团

现场施工图

14栋:主楼主体结构20层施工完成;二次结构:1-16层砌体施工完成。

15栋主体封顶!1-22层完成植筋;二次结构:4-20层完成反坎浇筑,3层-20完成砌体,3-14层完成内粉粉刷;3-19层完成外粉粉刷。

16栋主体封顶!屋面4层完成混凝土浇筑;二次结构:1-22层完成砖墙砌筑,3-15层完成内粉粉刷,3-12层完成外粉粉刷。

17栋主体封顶!1-4层完成内架搭设;二次结构:13-20层完成构造柱浇筑。

18栋主体封顶!完成屋面一层内架搭设;二次结构:砖砌体浇筑完成。

19栋主体封顶!完成屋面3层混凝土浇筑;二次结构:完成地下室砌体,完成4-15层砖体。

20栋主体封顶!完成屋面3层混凝土浇筑;二次结构:完成4层-18层砌体,3-14层构造柱浇筑。

现场施工图

21栋主体封顶!完成屋面一层内架搭设,完成墙柱钢筋绑扎;二次结构:完成3-10层砌筑。

22栋主体封顶!完成屋面一层内架搭设,完成墙柱钢筋绑扎;二次结构:完成3-9层砌筑。

23栋主体封顶!完成屋面2层内架搭设;二次结构:完成植筋。

24栋主体封顶!二次结构:完成4层砌体。

25栋主体封顶!完成花架最后一层混凝土浇筑;二次结构:完成2-13层砖砌体,内墙抹灰4-7层完成,外墙抹灰3-12层完成。

26栋主体封顶!完成屋面2混凝土浇筑;二次结构:完成2-16层砖砌体,内墙抹灰4-9层完成,外墙抹灰10-3层完成。

27-28栋主体封顶!二次结构:完成地下室砖砌体,完成3-7层内墙抹灰。

现场施工图

29栋主体封顶!屋面3墙柱完成放线,架体搭设100%;二次结构:商业层砌体完成95%,内粉外粉3-8层完成。

30栋主体封顶!完成屋面3混凝土浇筑;二次结构:地下室及商业2-3层砌体完成100%。

31栋主体封顶!屋面1内架搭设中;二次结构:地下室砌体完成100%、2-11层砌体完成100%。

32栋主体封顶!完成屋面花架1混凝土浇筑;二次结构:完成2-22层砖砌体。

33栋主体封顶!完成屋面2完成混凝土浇筑;二次结构:完成1-23层砖砌体,内墙抹灰完成2-23层,外墙3-23层抹灰完成。

34栋主体封顶!花架1内架搭设中,梁板钢筋绑扎完成100%;二次结构:完成2-19层砖砌体,4-7层内墙抹灰完成,商业层外墙抹灰完成。

南腊新区

激情盛夏,美好渐近

夜景效果图

每一次细微的变化

每一次工程的进展

都在促生家的成长

南腊新区一砖一瓦的悄然积累

只为不负家人们的殷切期盼

臻心兑现您与新家的美好承诺

3900元/平方米

在售 普通住宅

勐腊勐腊县泼水广场南腊新区展厅 查看地图

暂无 暂无

一居 二居 三居 |46-144 m² 全部户型

400-616-2877 转 419848
微信扫码拨打
微信扫码,快速拨打
我要看房:近期看房活动,楼盘优惠信息通知我 已有34人报名
立即报名



声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
