西双版纳曼城工程进度丨秋暮露成霜 家书暖情长
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
公寓组团工程进度
商业区
D1栋主体封顶,2-14层公共区域装修完成,门窗玻璃安装完成,外墙涂料收尾中;

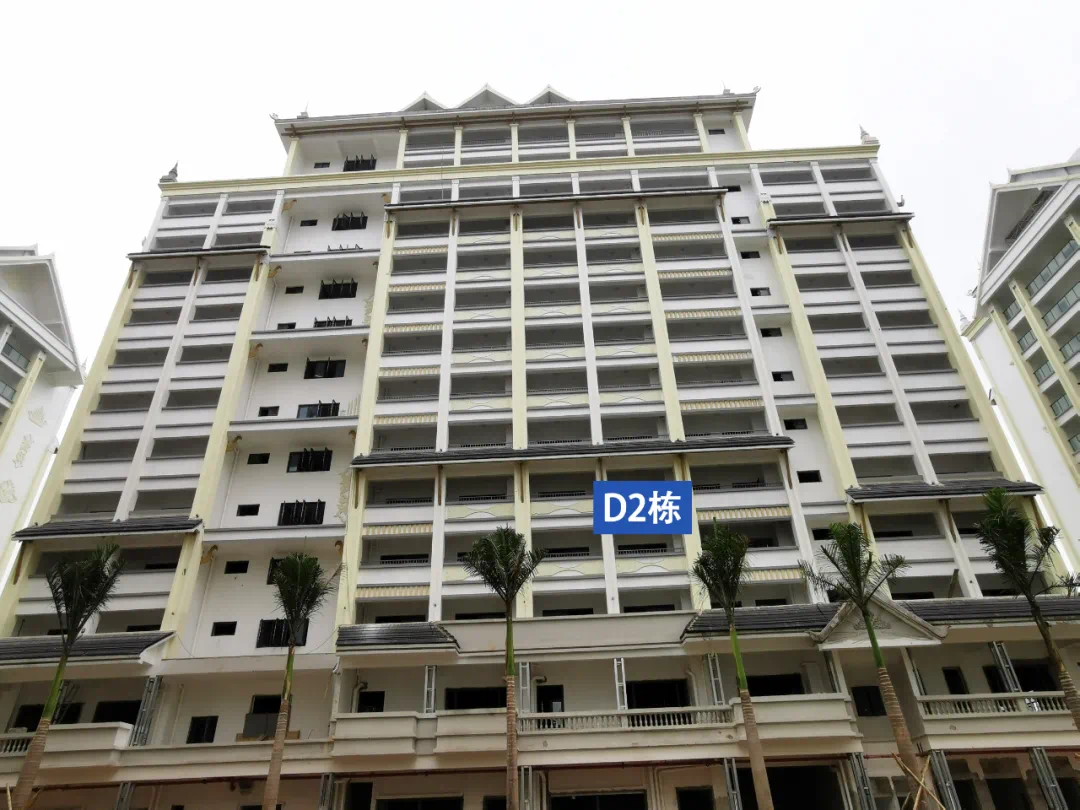

D2栋主体封顶,门牌号,指纹锁安装中;

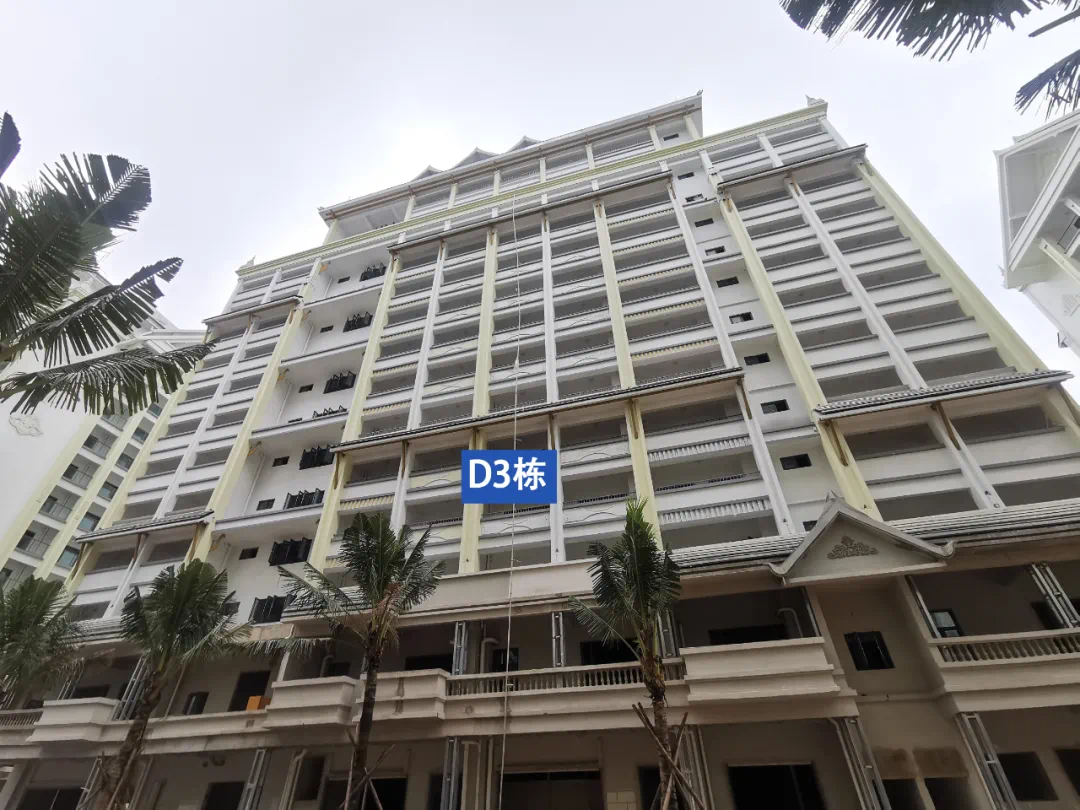

D3栋、D4栋主体封顶,外墙GRC安装中;
左右滑动查看更多
板式华宅工程进度1

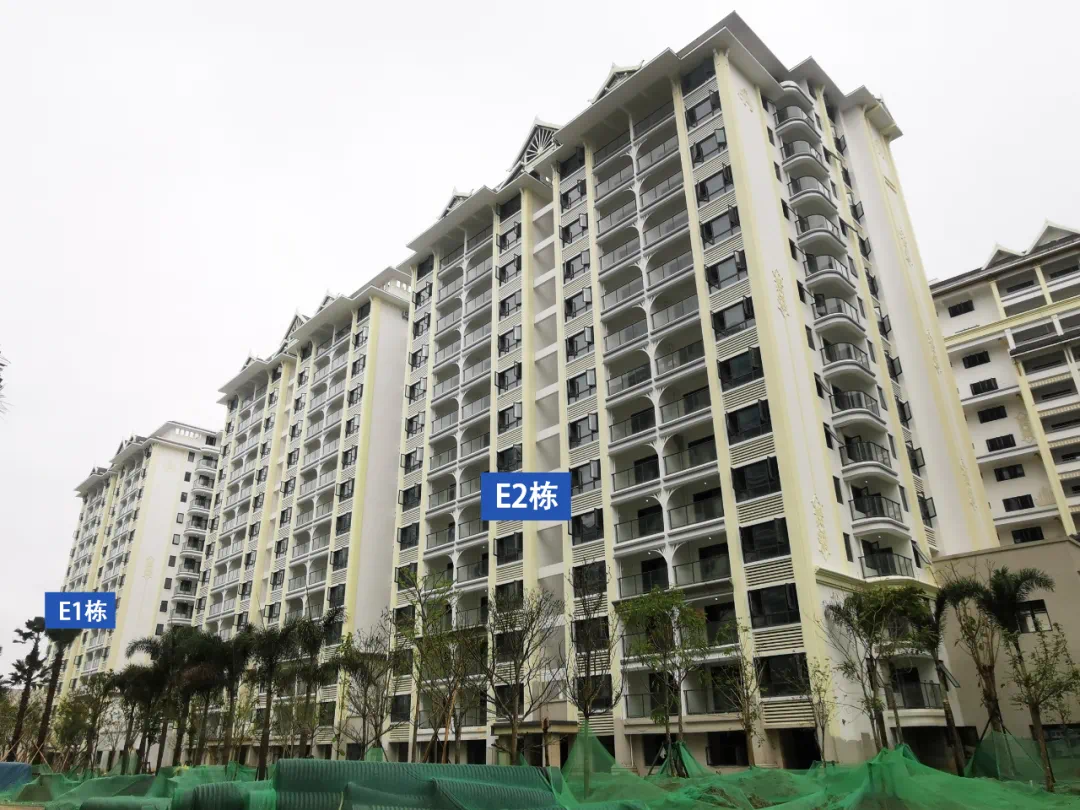

E1栋、E2栋 主体封顶,公共区域墙砖铺贴中;
E3栋主体封顶,公共区域吊顶龙骨安装完成,2-14层公共区域墙地砖铺贴完成,2-14层外墙涂料完成,实体回弹检测完成;
E4栋主体封顶,地砖铺贴完成,室内电梯安装完成(等待厂检),2-14层外墙涂料中;
E5栋主体封顶,砌体及抹灰施工,外墙涂料收尾,墙地砖铺贴完成,室内电梯安装完成(等待厂检);
E6栋主体封顶,阳台栏杆玻璃,外窗玻璃安装,商业楼主体结构施工中;
E7栋主体封顶,外窗玻璃安装,商业楼主体结构施工中;
E8栋主体封顶,门窗玻璃,栏杆玻璃安装完成,楼梯踏步砖铺贴,外墙涂料,附楼GRC构件安装收尾,钢结构瓦屋面瓦条焊接中;
E9栋主体封顶,栏杆玻璃安装,公共区域地砖铺贴,外墙涂料中;
E10栋主体封顶,漏水点修补完成,外墙涂料中;
E11栋、E12栋主体封顶,公共区域墙砖铺贴完成,外墙涂料面漆施工完成,栏杆玻璃,门窗玻璃安装中;

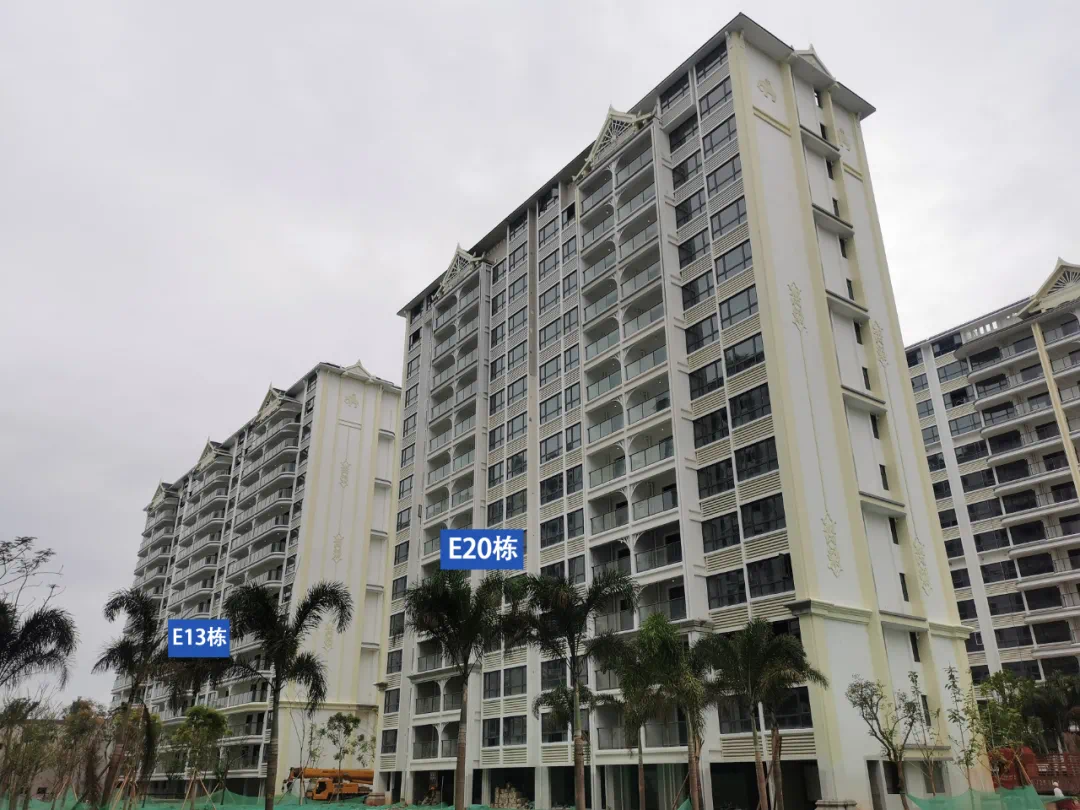

E13栋、E14栋、E15栋主体封顶,阳台栏杆及其玻璃面板安装,楼梯栏杆,GRC,门窗扇及其玻璃安装,剩余门窗玻璃安装,公共部分墙地砖铺贴,电梯及电梯门套安装中;

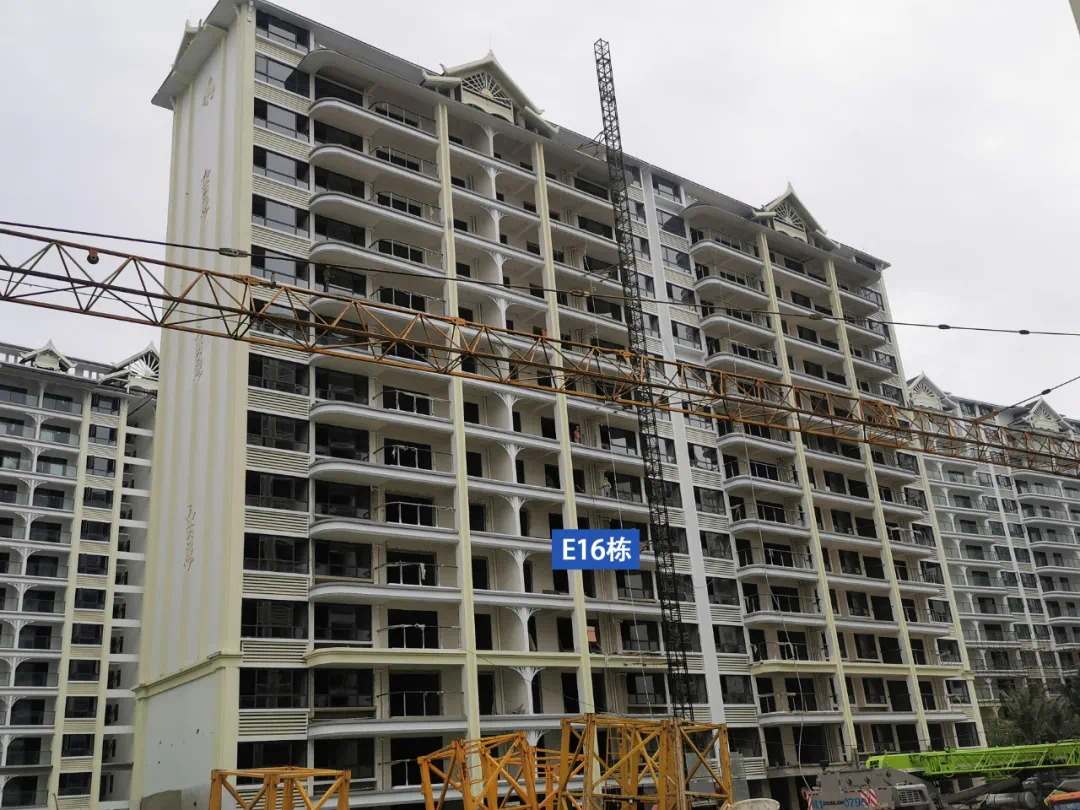

E16栋主体封顶,2-14层外立面涂料施工完成,窗框安装完成,玻璃安装,空调格栅安装完成,内墙抹灰完成,入户门安装完成,墙砖铺贴,吊顶龙骨安装,楼梯栏杆安装中;
E17栋主体封顶,内外墙抹灰完成,外墙涂料完成,公共区域楼梯间地砖铺贴完成,连廊地砖安装完成,公共区域吊顶,入户门安装完成,门窗玻璃安装中;

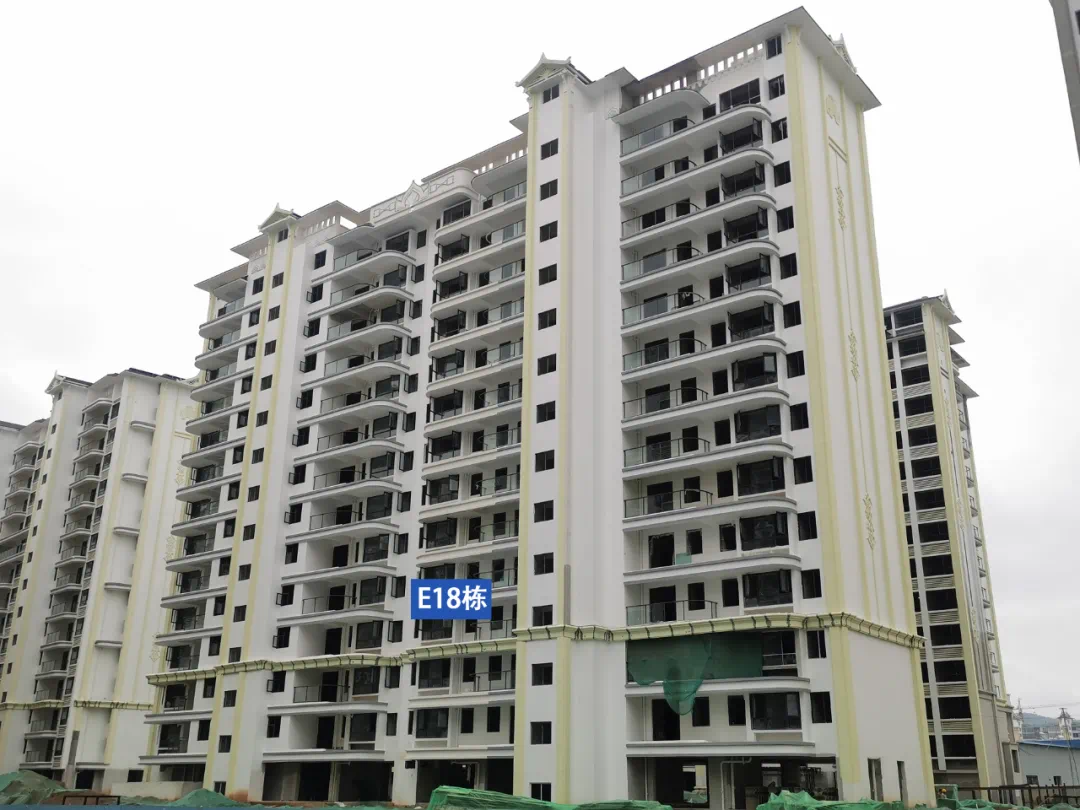

E18栋主体封顶,公共区域墙地砖铺贴,外墙涂料面漆施工,门窗玻璃,栏杆玻璃安装中;

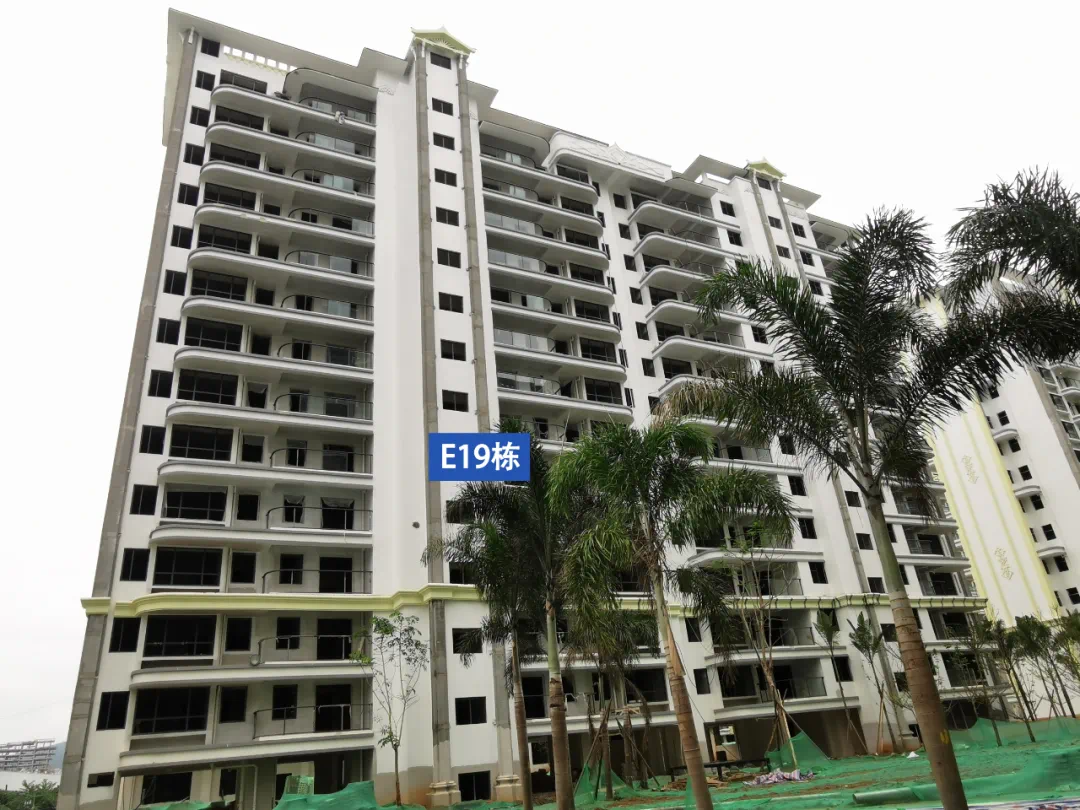

E19栋主体封顶,公共区域墙地砖铺贴完成,外墙涂料面漆施工完成,门窗玻璃,栏杆玻璃安装中;
E20栋主体封顶,阳台栏杆及其玻璃面板安装,楼梯栏杆,GRC,门窗扇及其玻璃安装,剩余门窗玻璃安装,公共部分墙地砖铺贴,电梯及电梯门套安装中;
